400MW!国家电投广东揭阳靖海150MW海上风电增容项目获核准
2022-11-23
近日,揭阳市发展和改革局发布《关于国家电投揭阳靖海150MW海上风电项目增容项目核准的批复》。

国家电投揭阳靖海150MW海上风电项目增容项目规划装机总容量为400MW,海域部分共建设33台12MW风机、8回66kV集电海底电缆、2回220kV海底电缆、1座220kV海上升压站和陆上升压站。估算风电场年上网电量约为1418.424GWh,年等效满负荷小时数约为3582h。总投资为570466.8万元,建设地点为揭阳市惠来县靖海镇东南面海域,项目单位为揭阳靖海风电有限公司。

揭阳市发展和改革局关于国家电投揭阳靖海150MW海上风电项目增容项目核准的批复

揭阳靖海风电有限公司:

报来《关于国家电投揭阳靖海150MW海上风电项目增容项目申请核准的函》(靖海风电函[2022]9号)及有关材料收悉。经研究,现就该项目核准事项批复如下:

一、为推动可再生能源的开发利用和节能减排,带动风电产业链和第三产业的发展,增加就业机会,促进地方经济的持续发展。依据《行政许可法》、《企业投资项目核准和备案管理条例》,同意建设国家电投揭阳靖海150MW海上风电项目增容项目(项目代码为:2204-445224-04-01-727264)。

项目单位为揭阳靖海风电有限公司。

二、项目建设地点为揭阳市惠来县靖海镇东南面海域。

三、项目主要建设内容及规模:本项目规划装机总容量为400MW,海域部分共建设33台12MW风机、8回66kV集电海底电缆、2回220kV海底电缆、1座220kV海上升压站和陆上升压站。估算风电场年上网电量约为1418.424GWh,年等效满负荷小时数约为3582h。

四、项目总投资为570466.8万元,其中项目资本金为114291万元,资本金占项目总投资的比例为20%。

五、项目建设要全面落实环保、水保措施与风电主体工程“三同时”的要求;项目单位要优化用能工艺,选用高效节能设备,加强节能管理,项目投产后综合能源利用效率等各项能耗指标应控制在设计水平。

六、项目单位要切实履行安全生产主体责任,高度重视工程建设和运营期间的安全生产管理工作,严格执行工程质量检查、检测机制和验收制度,加强应急管理,确保项目施工安全和稳定运行。

七、项目单位要加强社会稳定风险跟踪监控,制定有针对性的风险防范措施,加强营运管理,保证项目安全、环保、高效运行。

八、工程建设和设备招标按照国家和省有关规定执行,工程招标核意见附后。

九、项目核准的相关文件分别是《广东省能源局关于国家电投揭阳靖海150MW海上风电项目增容项目申请开展前期工作的复函》(粤能新能函[2021]623号),《广东省能源局关于国家电投揭阳靖海150MW海上风电项目核准有关事项的复函》,《关于国家电投揭阳靖海150MW海上风电项目增容项目用海预审意见的函》(揭市自然资函[2022]805号),《惠来县人民政府关于国家电投揭阳靖海150MW海上风电项目增容项目社会稳定风险评估报告的批复》(惠来函[2021]114号),《惠来县人民政府关于国家电投揭阳靖海150MW海上风电项目增容项目社会稳定风险评估报告项目单位变更的复函》(惠府函〔2022〕184号),《国家电投揭阳靖海150MW海上风电项目增容项目项目申请报告》,《建设用地规划许可证》(地字第445224202000001号);《不动产权证书》(粤2020惠来县不动产权第0000544号)。

十、如需对本项目核准文件所规定的建设地点、建设规模、主要建设内容等有关内容进行调整,请按照《企业投资项目核准和备案管理办法》的有关规定,及时以书面形式提出变更申请,我局将根据项目具体情况,作出是否同意变更的决定。

十一、请揭阳靖海风电有限公司在项目开工建设前,依据相关法律、行政法规规定办理规划许可、土地使用、资源利用、安全生产、环境影响评价等相关手续。

十二、项目予以核准决定或者同意变更决定之日起2年未开工建设,需要延期开工建设的,请揭阳靖海风电有限公司在2年期限届满的30个工作日前,向我局申请延期开工建设。开工建设只能延期一次,期限最长不超过1年。国家对项目延期开工建设另有规定的,依照其规定。

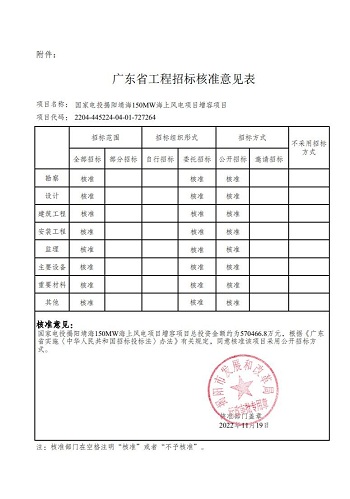

附件:招标核准意见



揭阳市发展和改革局

2022年11月19日

公开方式:主动公开

抄送: 省发展改革委(省能源局),惠来县人民政府,市自然资源局、市生态环境局、市交通运输局、市住房和城乡建设局、市统计局、市应急管理局,揭阳海事局,揭阳供电局,惠来县发展和改革局 。
ewindpower.cn版权及免责声明:
①凡粘转自“国际风能网”的文章,转载时请注明来源“国际风能网”;
②部分文章转载自其它媒体,转载目的在于传递更多信息,其信息仅为原作者个人观点,不作任何投资参考依据;
③如有作品内容、版权和其它问题需要同本网及时联系;

看完了,返回首页

同类资讯
• 江苏:打造千万千瓦级海上风电基地、规划远海 • 山东昌邑海上风电场监测观测站挂牌成立
• 我国各地海上风电电价补贴政策梳理! • 2030年全球清洁能源投资有望突破2万亿美元!
• 一图看懂2023年全国新能源产业投资方向! • A股上市首年净利近腰斩,全球最大风电运营商
• 今年风电、太阳能发电装机规模将达约9.2亿 • 中国铁建5000T海上风电船采购项目!中选公示
• 安徽宿州砀山县首个风力发电项目并网投运 • 云南能投集团通泉风电项目48台风力发电机组

  图片新闻:
国家统计局:2022年1-10月风力发电量5513亿千瓦时
国家统计局:2022年1-10月风力发电量5513
北纬38.8°的绿色秘密
北纬38.8°的绿色秘密
1-11月全国风力发电量5066亿千瓦时!国家统计局发布规模以上工业生产数据和能源生产数据
1-11月全国风力发电量5066亿千瓦时!国家
又一海上项目全容量并网!国内离岸距离最远,基础种类最多!
又一海上项目全容量并网!国内离岸距离最
7.2MW!维斯塔斯陆上风机再升级!
7.2MW!维斯塔斯陆上风机再升级!
丹麦王储腓特烈出席2021欧洲国际风能大会暨电力博览会
丹麦王储腓特烈出席2021欧洲国际风能大
丹麦王储腓特烈出席2021欧洲国际风能大会暨电力博览会
丹麦王储腓特烈出席2021欧洲国际风能大
103米!我国最长风电叶片在东方电气下线
103米!我国最长风电叶片在东方电气下线

推荐文章

点击排行

网站首页 | 会员升级 | 诚聘英才 | 关于我们 | 付款方法 | 联系方式 | 使用帮助 | 网站留言 | 广告服务 | 竞价推广
版权所有 国际风能网 © 2022-2025 | 微信订阅号:掌上风电 | 抖音:能源之音
E-mailL:ewindpower@163.com  客服微信:1789911978 电话:13072198820
