金风科技助力 中国最南端海上风电场完成吊装
2021-09-10 来源:掌上风电
 近日,我国最南端海上风电项目——广东湛江徐闻海上风电项目(下简“徐闻项目”)顺利完成全部47台机组吊装。项目自2021年3月29日首台吊装至全部完成,建设历时5个月。项目采用金风科技GW171-6.45MW海上机组,该机型采用直驱永磁技术路线,是金风科技6S产品平台的代表机型之一,具有并网友好、运行稳定、安装高效、管理智能等优点。

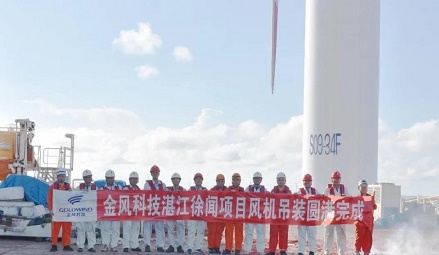

↑徐闻项目风机吊装圆满完成

项目位于广东省湛江市徐闻县,场址中心离岸距离30公里。水深 5~26 米之间,项目环境较为复杂,易受热带气旋、台风影响,风浪较大,出海窗口期短,施工难度大。

据项目经理介绍,该项目全年主要施工窗口期为3月到9月,在此期间的潮涨、潮落的潮位没有规律可循,一天或两天仅出现一次高潮位,直接影响出海作业时间,夜间出海成为常态。

为确保项目的高效开展,金风凭借着丰富的项目经验,对整体徐闻项目实施“一站式”服务。携手业主、施工单位等相关方在项目运输、吊装等环节主动提供细致的解决方案,时刻关注每一个环节,积极推动现场进度。在多方紧密配合下,项目最终圆满完成全部机组吊装工作。

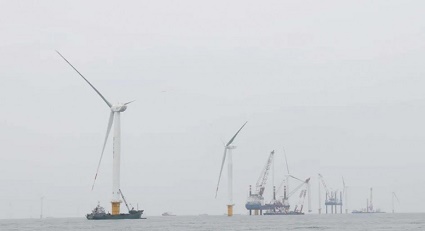

↑徐闻项目三个吊装作业面同时施工

ewindpower.cn版权及免责声明:
①部分资讯转载其它平台,目的传递更多行业信息;
②如有涉及作品版权或修改问题,请及时联系删除与处理;
③资讯传播旨在促进风电行业发展,不作为任何投资参考依据。

看完了,返回首页

同类资讯:
• 山西现货市场“报量报价”实战:金风智变2.0 • 运达18MW“海鹰”启动批量备货,中国漂浮式海
• 242米叶轮+AI大脑!明阳7.7MW陆上风机重磅下 • 明阳“Ocean X”出海!与菲律宾杨应琳集团签
• 进博会期间西门子能源!多项合作签约落地,政企 • 明阳柔直“黑科技”入选国家首台套,600微秒
• 天顺海工大唐儋州CZ3二期海工基础全部交付, • 总装机2.3GW!中国电建斩获埃及拉斯舒凯尔500
• 西门子歌美飒遭罢工突袭!德国大厂300人停工, • 9月新能源“户口”盘点:风电仅新增15个,工商

  图片资讯:
射阳二期700MW海风前期中标候选出炉,华东院领跑
射阳二期700MW海风前期中标候选出炉,华
射阳二期700MW海风前期中标候选出炉,华东院领跑
射阳二期700MW海风前期中标候选出炉,华
华能集团陆上最大混塔项目吊装收官,明阳瑞风“交钥匙”模式跑通大兆瓦全链履约
华能集团陆上最大混塔项目吊装收官,明阳
美国海风破冰:Vineyard Wind 1全面商运,累计并网冲上1.68GW
美国海风破冰:Vineyard Wind 1全面商运,
美国海风破冰:Vineyard Wind 1全面商运,累计并网冲上1.68GW
美国海风破冰:Vineyard Wind 1全面商运,
美国海风破冰:Vineyard Wind 1全面商运,累计并网冲上1.68GW
美国海风破冰:Vineyard Wind 1全面商运,
4000米“空中电站”岳阳首飞!高空风电从荒野驶向城市头顶
4000米“空中电站”岳阳首飞!高空风电从
3GW三峡青岛海风“陆上大脑”规划亮相,214台14MW机型蓄势待发
3GW三峡青岛海风“陆上大脑”规划亮相,2

推荐文章

点击排行

网站首页 | 会员升级 | 诚聘英才 | 关于我们 | 付款方法 | 联系方式 | 使用帮助 | 网站留言 | 广告服务 | 竞价推广
版权所有 国际风能网 © 2025-2028 | 掌上风电——微信公众号、头条号、百家号、抖音号、视频号
E-mailL:ewindpower@163.com  电话:130-7219-8820、150-5025-4648
