2021年上半年风电运维价格指数
2021-08-10 来源:掌上风电
 陆上风电运维(O&M)价格在2020年迎来四年中首次上涨后,在2021年回归下行趋势。风机制造商目前更多地将精力转向高利润率的运维服务领域,该领域的竞争因此日渐激烈。由于疫情持续造成物流方面的困难,且服务提供商将部分成本转嫁给项目业主,价格预计将在今年晚些时候出现上扬。

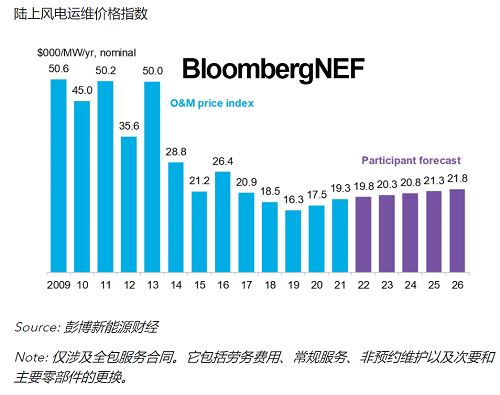

全球而言,2021年风电运维全包服务初始合同均价降至每年15,500美元/兆瓦,同比下滑11%。

风机装机规模翻倍可令运维价格将近减半。过去12个月间签订的2-2.99兆瓦风机运维服务合同价格比4兆瓦以上的大风机高39%。运维服务成本很大程度上取决于风机数目而非风机兆瓦数。

“分段计费”合同目前占运维全包服务初始合同的多数。初始价格按两年保证期确定,通常会在第3年、第5年、第10年、第15年和第20年后提价。在风机运营超过20年的设计服役期限后,保险公司通常不再愿意提供综合保险,运维价格此时会出现最大幅度的提升。以2020和2021年签署的风机运维合同为例,第20年后的价格平均涨幅达49%。

2020-2021年,北美洲风机运维服务合同的价格比西欧低50%。南北美洲的风电项目规模一般较大、风机功率较高,展现出规模效应,每台风机平均每兆瓦的运维价格因此更低。

一组数据

15,500美元

2021年全球运维全包服务初始合约平均价格(每年每兆瓦)

49%

风电运维全包服务初始合同满20年后价格的涨幅

39%

2021年彭博新能源财经追踪的服务合同中服务期为20年或以上的合同占总数的百分比
ewindpower.cn版权及免责声明:
①部分资讯转载其它平台,目的传递更多行业信息;
②如有涉及作品版权或修改问题,请及时联系删除与处理;
③资讯传播旨在促进风电行业发展,不作为任何投资参考依据。

看完了,返回首页

同类资讯:
• 200MW!中广核海上"风光同场"项目重启EPC招标 • 200MW!田阳高德岭风电场首批机组一次性并网
• 200米来了!全球首台160米构架式风塔六年运行 • 1.3GW!Pacifico Energy再获越南海上风电勘测
• 国能220MW风电EPC开标,中电建两家单位分获第 • 4700米海拔!两项"全球之最"风机在青海完成首
• 500MW深远海大单落地!中广核汕尾红海湾三海 • 8月绿证核发3.54亿个,2026年新证均价冲上6.3
• 1.43GW!贵州一次性下达20个风光项目建设指标 • 逼近100米水深!210MW漂浮式海风项目用海公示

  图片资讯:
200MW!中广核海上"风光同场"项目重启EPC招标
200MW!中广核海上"风光同场"项目重启EPC
200MW!中广核海上"风光同场"项目重启EPC招标
200MW!中广核海上"风光同场"项目重启EPC
1.57亿!万吨级叶片循环项目开标,唯一供应商落定
1.57亿!万吨级叶片循环项目开标,唯一供应
200MW!田阳高德岭风电场首批机组一次性并网
200MW!田阳高德岭风电场首批机组一次性
200MW!田阳高德岭风电场首批机组一次性并网
200MW!田阳高德岭风电场首批机组一次性
200米来了!全球首台160米构架式风塔六年运行数据首次亮出
200米来了!全球首台160米构架式风塔六年
1.3GW!Pacifico Energy再获越南海上风电勘测许可
1.3GW!Pacifico Energy再获越南海上风电
1.3GW!Pacifico Energy再获越南海上风电勘测许可
1.3GW!Pacifico Energy再获越南海上风电

推荐文章

点击排行

网站首页 | 会员升级 | 诚聘英才 | 关于我们 | 付款方法 | 联系方式 | 使用帮助 | 网站留言 | 广告服务 | 竞价推广
版权所有 国际风能网 © 2025-2028 | 掌上风电——微信公众号、头条号、百家号、抖音号、视频号
E-mailL:ewindpower@163.com  电话:130-7219-8820、150-5025-4648
