世界最大海上风电场首台机组并网发电
2019-02-15 来源:欧洲海上风电
       据欧洲海上风电报道称,装机容量达120万千瓦的世界最大在建海上风电场Hornsea One于2月14日向英国电网正式发电!

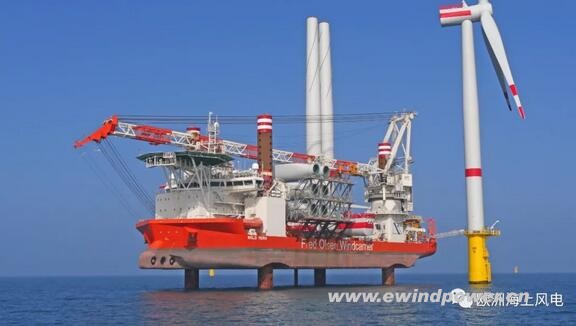

  这台发出第一度电的F18号机组也是174台西门子歌美飒7MW风机里第一台安装的。该机组在英国赫尔Hull港口进行拼装,由Fred.Olsen Windcarrier安装公司的自升式平台Bold Tern进行现场吊装。
  由于风场规模庞大,为了加快进度,该公司只负责风场一半风机的组装,另一半由安装公司A2SEA负责。
  该风机发出电力将送到场内三座升压站中的一座,并通过世界首个海上无功补偿站以及三根外送海缆传输至岸上升压站。
  由于离岸较远,输电损耗很大,还存在过电压,沃旭能源在详细评估之后,最终采用了3座海上升压站+1座海上无功补偿站的方案。无功补偿站建在离岸约60km处,其中上部结构总重2100吨,采用导管架基础,基础总重1400吨。
  值得一提的是,包括3个海上升压平台及送出海缆在内,该海上无功补偿平台也将在风场建成投运后,一并转让给海上输电运营商(OFTO)进行运行维护。

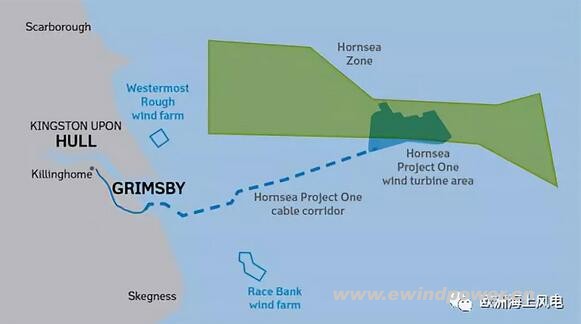

  DEME集团子公司Tideway负责这座120万千瓦海上风电项目的外送电缆安装工作。外送电缆总长度505km,其中海底电缆长467km,是全球海上风电项目中最长的交流输电线路。
  Tideway和其分包安装公司VBMS使用Ndurance安装船完成了三根245kV海缆登陆段的敷设工作,随后使用了Ocean Yield的Connector海缆敷设船及后来Tideway自己拥有的Living Stone海缆敷设船完成海上敷设任务。
  Hornsea One海上风电场计划2020年完工,届时将成为世界最大海上风电场。风场由沃旭集团(50%)和全球基础建设合伙公司(50%)共同持有。
ewindpower.cn版权及免责声明:
①部分资讯转载其它平台,目的传递更多行业信息;
②如有涉及作品版权或修改问题,请及时联系删除与处理;
③资讯传播旨在促进风电行业发展,不作为任何投资参考依据。

看完了,返回首页

同类资讯:
• 204米混塔首月成绩单:年利用小时预计多220小 • 国信814MW海风落锤:东台大丰双标段定标,风光
• 阳江三山岛两项目用海公示,1000MW柔直绿电直 • 红海湾三塔筒启动采购,506MW海风进入交付倒
• 华能安达二期400MW全容量并网,风火一体化落 • 梁王山24台风机全吊完,宜良中营150MW冲刺全
• 7000万集电线路+升压站落锤,华电青龙150MW风 • 50台11MW!蒙能四子王旗600MW风电整机招标启
• 40台!甘肃民勤戈壁风电项目风机基础全部浇筑 • 四川首个绿电直连获批!两河口把“风光电”直

  图片资讯:
国信814MW海风落锤:东台大丰双标段定标,风光同场
国信814MW海风落锤:东台大丰双标段定标,
国信814MW海风落锤:东台大丰双标段定标,风光同场
国信814MW海风落锤:东台大丰双标段定标,
阳江三山岛两项目用海公示,1000MW柔直绿电直供大湾
阳江三山岛两项目用海公示,1000MW柔直绿
红海湾三塔筒启动采购,506MW海风进入交付倒计时
红海湾三塔筒启动采购,506MW海风进入交
红海湾三塔筒启动采购,506MW海风进入交付倒计时
红海湾三塔筒启动采购,506MW海风进入交
华能安达二期400MW全容量并网,风火一体化落地黑龙江
华能安达二期400MW全容量并网,风火一体
华能安达二期400MW全容量并网,风火一体化落地黑龙江
华能安达二期400MW全容量并网,风火一体
梁王山24台风机全吊完,宜良中营150MW冲刺全容量并网
梁王山24台风机全吊完,宜良中营150MW冲

推荐文章

点击排行

网站首页 | 会员升级 | 诚聘英才 | 关于我们 | 付款方法 | 联系方式 | 使用帮助 | 网站留言 | 广告服务 | 竞价推广
版权所有 国际风能网 © 2025-2028 | 掌上风电——微信公众号、头条号、百家号、抖音号、视频号
E-mailL:ewindpower@163.com  电话:130-7219-8820、150-5025-4648
