151台风机戈壁全容量并网,中泰托克逊23亿度绿电直供化工园区
2026-08-31 来源:中泰零距离 编辑:国际风能网

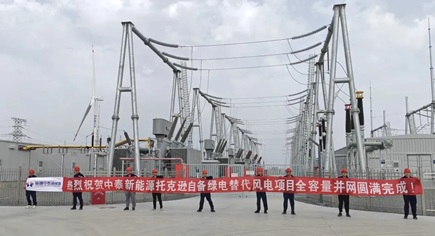

8月25日,新疆吐鲁番托克逊县小草湖风区,随着调度中心最后一道并网指令落地,151台百米高的风机叶轮在戈壁旷野中依次启动、全速运转——中泰新能源托克逊自备绿电替代风电项目实现全容量并网。作为新疆首个集风电、双汇集站、储能调峰、化工园区自备直供于一体的绿电替代一体化示范项目,这一刻意味着新疆中泰集团化工园区正式迎来专属绿电供应,传统煤化工的用能结构迎来一次戈壁深处的"绿色重构"。

项目位于小草湖风区,这里常年大风天数超过160天,瞬时风速最高可达52米/秒,昼夜温差能让钢铁构件在一天之内产生近毫米级热胀冷缩,对风机螺栓的扭矩精度构成严峻考验。施工窗口期以小时计,与风沙竞速是常态。去年9月,第87号风机吊装进入最后一道叶片对接工序时,气象预报显示3小时后将有8级大风过境。吊装团队在60米高空悬停叶片,逐米测风、逐秒推进,最终在强风抵达前47分钟完成最后一颗销钉锁固。类似的极限博弈贯穿全程,项目团队克服风沙肆虐、严寒酷暑、物资运输困难等多重难题,从基础浇筑到吊装结束,用不到16个月完成了常规需两年完成的工程量。

与大多数常规风电项目不同,这里的绿电不"上网",而是通过专用输电线路"点对点"直供新疆中泰集团生产园区。这种自备绿电就地替代模式,让绿电从发出到消纳全程零损耗,对化工园区而言,这不仅是清洁电力,更是成本可控的绿色生产"生命线"。全容量投运后,项目年均发电量约23亿千瓦时,相当于一座中型城市一年的居民用电量,年节约标准煤约70万吨,年减排二氧化碳近200万吨。绿电直供使园区综合用电成本大幅下降,实现了新能源资源与传统化工产业的深度耦合,为集团应对碳关税、提升产品国际竞争力提供了实实在在的"绿色底气"。

从"刮风就头疼"到"风机转起来反而踏实",151台风机像戈壁滩上的钢铁骆驼,吹着风、驮着电,把曾经令人头疼的自然条件转化为不竭的工业动力。以此为新起点,中泰新能源将持续深耕新疆风光资源腹地,让更多戈壁风光照进绿色工业的实景图。


编者短评

托克逊项目的真正看点不在151台风机、也不在23亿度电量,而在"不并网、直供园区"这四个字。自备绿电替代模式把新能源从"发电侧卖电"拉到"用户侧降本"的逻辑里,碳减排和成本优化一步到位。对风电行业而言,这类项目验证了"大基地+高风速+点对点直供"的商业模式在三北地区的可复制性——风资源够好、用户侧负荷够大、输电路径够短,三者凑齐就能跑通。但也要看到,这种模式的规模化推广高度依赖单一大用户的信用与用电稳定性,一旦园区负荷波动,风电侧的收益曲线会直接承压。戈壁上的钢铁森林好看,但商业闭环的韧性才是下一个需要被验证的命题。
ewindpower.cn版权及免责声明:
①部分资讯转载其它平台,目的传递更多行业信息;
②如有涉及作品版权或修改问题,请及时联系删除与处理;
③资讯传播旨在促进风电行业发展,不作为任何投资参考依据。

看完了,返回首页

同类资讯:
• 离岸65公里!国能射阳百万千瓦海风项目一期首 • 全球最大!16兆瓦漂浮式风机在广东阳江投运
• 5150米!华电西藏措美80MW风电首台机组并网 • 2GW戈壁风电,16个月全容量并网
• 50台风机立上戈壁,三一重能和丰499MW项目全 • 200MW!田阳高德岭风电场首批机组一次性并网
• 100MW!志丹平价风电首批机组并网发电 • ±500千伏柔直!三峡阳江2GW海风项目首批并网
• 8.2亿落定!华能北安200MW风电项目EPC中标公 • 德国913MW海上风电场投运

  图片资讯:
8.18亿最低报价!长乐B区102MW海上风电EPC开标,5家联合体抢滩深远海
8.18亿最低报价!长乐B区102MW海上风电EP
8.18亿最低报价!长乐B区102MW海上风电EPC开标,5家联合体抢滩深远海
8.18亿最低报价!长乐B区102MW海上风电EP
全球首座半潜式风电制氢平台"申海氢能1号"在广东江门下水
全球首座半潜式风电制氢平台"申海氢能1
半年建成投产!远景楚雄主机基地首台机组下线
半年建成投产!远景楚雄主机基地首台机组
东亚峰会能源部长会传信号:中国风电出海再迎新窗口
东亚峰会能源部长会传信号:中国风电出海
基础全部浇筑完成!张北风泰300MW风电项目转入安装攻坚阶段
基础全部浇筑完成!张北风泰300MW风电项
66台换19台!神池霸业梁风电场
66台换19台!神池霸业梁风电场
66台换19台!神池霸业梁风电场"以大代小"扩容150MW开工
66台换19台!神池霸业梁风电场"以大代小"

推荐文章

点击排行

网站首页 | 会员升级 | 诚聘英才 | 关于我们 | 付款方法 | 联系方式 | 使用帮助 | 网站留言 | 广告服务 | 竞价推广
版权所有 国际风能网 © 2025-2028 | 掌上风电——微信公众号、头条号、百家号、抖音号、视频号
E-mailL:ewindpower@163.com  电话:130-7219-8820、150-5025-4648
