36根全部完成!浙江省最大海上风电场迎来重要节点
2023-10-23 来源:象山发布

10月18日,由中交三航局宁波分公司承建的国电象山1号海上风电场(二期)工程项目完成全部36根单桩沉桩作业,为该项目年底前实现全容量并网发电奠定了坚实基础。

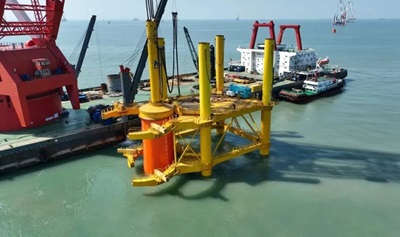

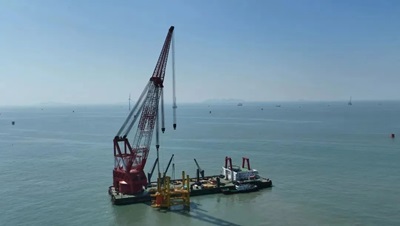

这次施工的最后一根单桩是74号机位单桩风机基础,桩顶直径7.5米,桩底直径9.2米,采用“宇航起重58”起重船起吊,抬吊将单桩翻身竖立。施工人员用近4个小时的时间顺利完成单桩的抬吊、立桩、旋转、进入稳桩平台、下桩、定位等沉桩准备工作。在基础桩下沉过程中,施工人员实时检查松紧程度,保持垂直下桩,并在沉桩全过程控制锤击能量和贯入度,避免溜桩的风险,高效保质地完成了此次沉桩作业。



该项目位于石浦镇东南海域,平均水深约10米,离岸距离约 25千米,施工海域海况复杂,淤泥层厚度大。自今年1月开始首根单桩沉桩作业,项目部克服船机资源紧缺、工期紧张等困难,积极开展技术优化,解决船舶就位、运输船靠驳、吊装作业、钢桩制作运输等难题,顺利完成了全部单桩沉桩作业。

本次完成单桩全部沉桩是该工程的重要工作节点,为后续施工承台浇筑及风机安装奠定了坚实的基础。国电象山1号海上风电场(二期)工程风场规划面积约 61.7平方千米。风电场拟安装 56 台海上风力风电机组,总装机容量 504兆瓦,项目规模刷新了浙江省最大海上风电场纪录。项目建成后,预计年发电量可达16亿千瓦时。
ewindpower.cn版权及免责声明:
①部分资讯转载其它平台,目的传递更多行业信息;
②如有涉及作品版权或修改问题,请及时联系删除与处理;
③资讯传播旨在促进风电行业发展,不作为任何投资参考依据。

看完了,返回首页

同类资讯:
• 上海“十五五”海洋方案出炉:海风全产业链+ • 《可再生能源法》大修!风电行业或迎更向好变
• 2030年破1亿千瓦!发改委定调深远海风电提速 • 风电航空标识照明首个国标发布,150-315米机
• 9月19日起执行!江西省优化增量新能源项目机 • 云南省临沧市印发风电项目统筹开发方案
• 吉林辽源市:全力推进天楹风光储氢氨醇一体化 • 河北启动村镇微能网试点申报,风光就地消纳有
• 国家能源局印发电力安全“十五五”计划,海上 • 国家能源局启动村镇微能网试点,2028年底前建

  图片资讯:
8.1亿定标!双辽150MW绿电园区风电EPC花落上海院联合体
8.1亿定标!双辽150MW绿电园区风电EPC花
8.1亿定标!双辽150MW绿电园区风电EPC花落上海院联合体
8.1亿定标!双辽150MW绿电园区风电EPC花
提前10天!华电汤原200MW风电项目24台风机全部吊装完成
提前10天!华电汤原200MW风电项目24台风
提前10天!华电汤原200MW风电项目24台风机全部吊装完成
提前10天!华电汤原200MW风电项目24台风
40MW!朔城风电再落子,晟岚8台5MW机组获核准
40MW!朔城风电再落子,晟岚8台5MW机组获核
边裁边扩!维斯塔斯再砍180个岗位,在手订单却冲到779亿欧元
边裁边扩!维斯塔斯再砍180个岗位,在手订
COP31发声:风电不止发电,金风把气候承诺做成“可交付”
COP31发声:风电不止发电,金风把气候承诺
大唐中卫永康500MW风电二标段36台风机全部吊装完成
大唐中卫永康500MW风电二标段36台风机

推荐文章

点击排行

网站首页 | 会员升级 | 诚聘英才 | 关于我们 | 付款方法 | 联系方式 | 使用帮助 | 网站留言 | 广告服务 | 竞价推广
版权所有 国际风能网 © 2025-2028 | 掌上风电——微信公众号、头条号、百家号、抖音号、视频号
E-mailL:ewindpower@163.com  电话:130-7219-8820、150-5025-4648
