[网站公告] [设置首页] []

汉堡风能展

首 页

找产品

找企业

资讯中心

采购中心

项目招标

风能技术

专访报道

展会会议

人才招聘

风能书屋

百科资料

欢迎关键词竞价推广,热门搜索: nordex  叶片  株洲  基础环    请选好搜索类型!
当前位置:首页 » 资讯 » 资讯中心 » 海上风电 » 正文
东海大桥海上风电场!中交集团建设亚洲首座海上风电场
2021-11-25

2010年6月初,三航局承建的亚洲首座海上风电场上海东海大桥100兆瓦海上风电示范项目,34台海上风电机组调试完毕,全部并网投入运行,标志着我国海上风电建设进入实战阶段。

东海大桥海上风电场项目位于上海东海大桥东侧,由34台单机容量为3兆瓦的风电机组组成,总装机容量10.2万千瓦,年上网电量2.67亿千瓦时。所发电量通过海底电缆送回陆地,可供上海20余万户居民用一年,相当于每年节约燃煤近10万吨。三航局承建内容主要包括风机基础及附属构件施工、风机运输、安装、电气、通讯连接、警示系统施工工程。

海上风力发电机重量大,建造位置高,整个上部结构所受风荷载大,要求风机基础除了能承受竖直向下的压力外,还要能承受巨大的水平力和提拔力。基础施工直接影响风机安装的成败,根据东海近海海域淤泥较深的特殊情况,项目团队采用了世界首创的高桩承台基础设计。

2008年9月,项目1号承台开始沉桩,每桩累计平均锤击数为4500锤左右,最多一根桩达8000多锤。承台采用的钢套箱高6.5米,重约135吨,为典型的赶潮水作业,钢套箱加固必须在安装后的第一个潮水内完成,下一个潮水施工底板,如遇小潮汛,钢套箱底部无法露出海面,因此,半夜候潮施工成了常事。

承台内部的过渡段塔筒安装与焊接加固,是基础工程的一大难点。塔筒需多层多道施焊,焊接变形的控制需达到设计的2.5毫米精度要求。在施焊过程中,项目团队严格遵循“同时同高度对称焊接”的要求,技术人员同步监测,一旦发现变形超标,立即停止作业,及时调整焊接参数和焊接速度。最终,34台风机过渡段塔筒的顶面水平度,均控制在0.88毫米至2.15毫米之间,为顺利完成风机安装奠定了基础。

完成基础施工后,工程进入风机设备安装阶段。巨型“大风车”在3艘拖轮拖带下,从洋山港沈家湾水域出发,驶往东海大桥风力发电施工现场。项目团队将风机的塔筒、机舱、轮毂和叶片等部组件在预装场地装备好,然后用具有平衡架的工程船驳运,在海上整体安装。由于风机外形庞大,每台风机塔筒有30层楼高,叶片长45米,迎风面积达600多平方米,极易在海上运输过程中因船舶摇晃造成重心偏移、风机倾斜等情况。为确保巨型“大风车”的安全运输,项目团队为海上风电工程3兆瓦以上风电机组预拼装和海上整机运输,量身定做了6000吨级专用工程驳,每航次可同时运送2台风机。

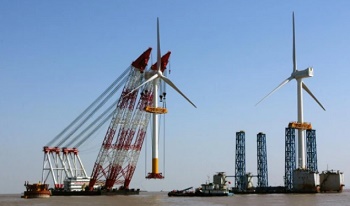

按照海上风机整体吊装要求,风机的下塔筒与基础承台上的过渡段塔筒连接处法兰不能有丝毫磨损,高空吊装700吨的塔筒、风机,接触海面基础承台,不仅要避免因海浪冲击造成起重船摇晃,导致风机在着落时撞击连接塔筒的情况,还要确保风机底座与基础承台过渡段塔筒法兰之间的96个高强度螺栓,能在对接时精确定位。

为了解决这个难题,项目技术人员联合专家组及同济大学等院校展开研究,历经8个月的反复实验与改进,成功研制出“风机整机安装软着落同步顶升精定位系统”,解决了海上恶劣自然条件下风机安装的技术难题,实现了风机整体平稳、安全、可靠地安装就位。

东海大桥海上风电场的建成,使我国成为继荷兰、丹麦和英国等国家之后,又一个拥有海上风电场的国家,对我国可再生能源发展具有重要示范意义。
ewindpower.cn版权及免责声明:
①凡粘转自“国际风能网”的文章,转载时请注明来源“国际风能网”;
②部分文章转载其它平台,目的传递更多行业信息,其仅为原作者观点,特别提醒:不作为任何投资参考依据!;
③如有作品内容、版权和其它问题需要同本网及时联系;

看完了,返回首页

同类资讯
• 中集来福士造!全球最大甲醇动力安装船"Borea • 360万千瓦海风大动脉打通!苍南3号500千伏送
• 德企联手锁定5.5年大单!Semco斩获德国北海11 • 国内首艘四代风电安装平台迎重磅升级,深远海
• 波兰波罗的海1440MW海上风电开建!全球第二大 • 920MW!沃旭能源大彰化海上风电项目取得进展
• 营收翻倍、订单超200亿!海工巨头Cadeler一季 • 道达尔能源拟退出德国7.5GW海上风电项目,欧
• 破局北部湾!越南广宁省获批首个海上风电项目 • 法国豪门集结,押注320kV+525kV浮式HVDC,深远

  图片资讯:
中国风电“梦之队”出征欧洲!成都院与三一重能签下塞尔维亚大单
中国风电“梦之队”出征欧洲!成都院与三
中集来福士造!全球最大甲醇动力安装船"Boreas"号启吊荷兰760MW生态海风项目
中集来福士造!全球最大甲醇动力安装船"B
单机18MW!中广核汕尾红海湾三海风项目启动EPC招标,深远海大机型时代加速到来
单机18MW!中广核汕尾红海湾三海风项目启
单机18MW!中广核汕尾红海湾三海风项目启动EPC招标,深远海大机型时代加速到来
单机18MW!中广核汕尾红海湾三海风项目启
37个风电项目获“身份证”!4月非户用新能源建档立卡数据出炉
37个风电项目获“身份证”!4月非户用新
砸18.53亿!电投绿能落子贵州纳雍,连下300MW高混塔风电项目
砸18.53亿!电投绿能落子贵州纳雍,连下300
含塔筒2384元/kW!中船海装预中标华电陕西淳化100MW钢混塔风电项目
含塔筒2384元/kW!中船海装预中标华电陕
含塔筒2384元/kW!中船海装预中标华电陕西淳化100MW钢混塔风电项目
含塔筒2384元/kW!中船海装预中标华电陕

推荐文章

点击排行

网站首页 | 会员升级 | 诚聘英才 | 关于我们 | 付款方法 | 联系方式 | 使用帮助 | 网站留言 | 广告服务 | 竞价推广
版权所有 国际风能网 © 2025-2028 | 掌上风电——微信公众号、头条号、百家号、抖音号、视频号
E-mailL:ewindpower@163.com  电话:130-7219-8820、150-5025-4648
