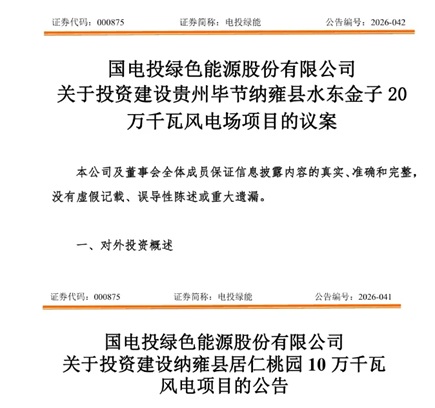

5月30日,国电投绿色能源股份有限公司(000875.SZ,下称"电投绿能")接连发布公告,宣布拟由全资孙公司贵州电投绿能新能源有限公司投资建设贵州省毕节市纳雍县水东金子200MW风电场及居仁桃园100MW风电场两个项目,总投资合计约18.53亿元。董事会已全票通过该项投资议案。

水东金子项目动态总投资12.42亿元,建设容量201.12MW,拟安装33台5MW、4台6.25MW及2台5.56MW风电机组;居仁桃园项目动态总投资6.11亿元,建设容量100.56MW,拟安装19台5MW及1台5.56MW风电机组。两项目均采用160米轮毂高度钢混塔筒(混塔)方案,计划工期18个月。经测算,水东金子项目年利用小时数达2022.54小时,资本金财务内部收益率6.66%,投资回收期13.96年;居仁桃园项目年利用小时数1990.32小时,资本金财务内部收益率6.62%,投资回收期13.97年。项目资本金比例均不低于20%,按工程进度分期注入,剩余资金通过银行贷款解决。
电投绿能表示,上述项目是公司在贵州落实"1+N"新能源大基地战略布局、培育贵州百万千瓦级新能源基地的首批风电工程,属自主开发项目。投建后将有助于完善区域"新能源+"基地模式,进一步优化公司新能源装机结构、提升风电资产占比。
编后语
在低风速山区争夺优质资源,160米混塔已成兵家必争之技。电投绿能此番以双项目同步推进纳雍基地化开发,既是国家电投在云贵高原深耕大基地战略的延续,也折射出央企在电价市场化背景下仍对西南高利用小时数风电项目保持较强信心。贵州山地风电下一阶段的看点,将聚焦于大叶轮+混塔组合能否进一步压低平准化度电成本(LCOE)。
