掌上风电消息,11月4日,四川省发改委集中批复核准凉山州盐源县5个风电项目,总装机容量达383.75MW。这五个项目均由四川盐源华电新能源有限公司统一开发,计划在12个月内全面建成,标志着盐源县风电基地化开发进入快速推进阶段。

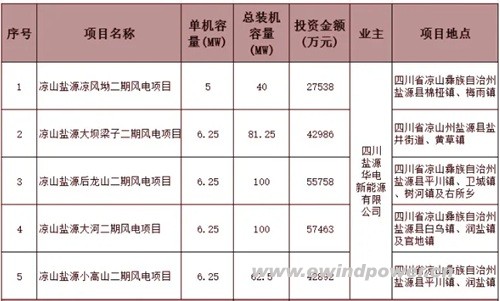

此次获批的五个项目均为二期工程,包括:
凉风坳二期(40MW):安装8台5MW机组,年上网电量8985.72万千瓦时;
大坝梁子二期(81.25MW):安装13台6.25MW机组,年上网电量18533万千瓦时;
后龙山二期(100MW):安装16台6.25MW机组,年上网电量21849.6万千瓦时;
大河二期(100MW):安装16台6.25MW机组,年上网电量20719万千瓦时;
小高山二期(62.5MW):安装10台6.25MW机组,等效年利用小时数达2768小时。
项目群总投资约22.66亿元,资本金比例为30%,由企业自筹,其余通过银行贷款解决。所有项目均采用"扩建现有升压站+既有线路送出"的集约化建设模式,有效控制投资成本,提高开发效率。
作为四川省2025年重点项目集群,这批项目建成后年上网电量将达8.74亿千瓦时,可有效优化四川电网清洁能源结构,助力实现"碳达峰、碳中和"目标。

掌上风电编后语:盐源县五个风电项目集中获批、统一开发、同步建设,体现了当前风电开发趋向基地化、规模化、集约化的明显特征。华电新能源采用"分批核准、集群建设"的模式,有利于降低单位开发成本,提高建设效率。特别是在山地风电开发中,这种集约化模式对控制投资、保护生态具有重要示范意义。随着四川清洁能源示范基地建设的加快推进,此类成熟项目的快速落地,将为西南地区新能源规模化发展提供可复制的开发经验。
