云南保山市861.25MW风光项目启动竞配
2025-07-07 来源:保山市人民政府
7月1日,云南保山市人民政府发布保山市2025年第一批新能源项目竞争性优选公告。

公告指出,保山市2025年第一批新能源项目涉及8个光伏和2个风电项目,按5个标段进行优选活动,其中,风电项目81.25MW,光伏项目780MW。


公告还指出,由投资开发主体负责本项目的前期工作及投资、建设、运营、管护。

项目开工投产时限:光伏项目业主确定后10个工作日内,与政府签订投资开发协议,1个月内办理备案手续,完成备案后2个月内应实现开工(办理用林用地、环保水保、接入系统审批等开工前期手续的时间可剔除,剔除时间最长不超过2个月),开工后8个月内应具备投产条件,自开工之日起1年内应具备全容量并网条件;风电项目业主确定后10个工作日内,与政府签订投资开发协议,10个月内实现开工,开工后1年内实现投产并网。

公告如下:

保山市2025年第一批新能源项目竞争性优选公告

依照《云南省发展和改革委员会 云南省能源局关于进一步规范开发行为加快光伏发电发展的通知》(云发改能源〔2023〕264号)(以下简称“264号文”)、《云南省发展和改革委员会关于加强光伏资源开发建设有关工作的通知》(云发改能源〔2023〕785号)、《云南省发展和改革委员会 云南省能源局关于印发云南省2025年第一批新能源项目开发建设方案的通知》(云能源〔2025〕51号)、《保山市人民政府办公室关于印发保山市新能源资源开发利用管理工作实施方案的通知》(保政办发﹝2023﹞26号)、《保山市2025年第一批光伏项目开发方案》、《保山市2025年第一批风电新能源项目资源配置方案》等文件的要求,保山市能源局委托云南凯耀招标代理有限公司,遵循公开、公平竞争的原则,以市场化方式配置,择优选择具有相应资金实力、融资能力、项目管理能力、新能源建设项目设计、建设、运营等经营和抗风险能力强的潜在投资开发主体作为保山市2025年第一批新能源项目的项目业主。

一、项目概况

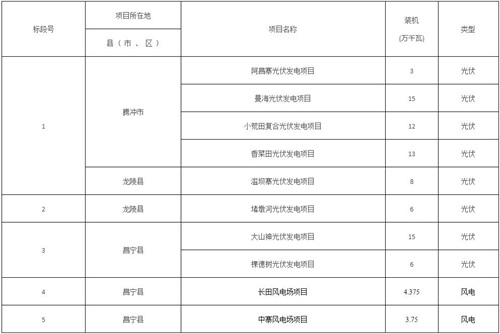

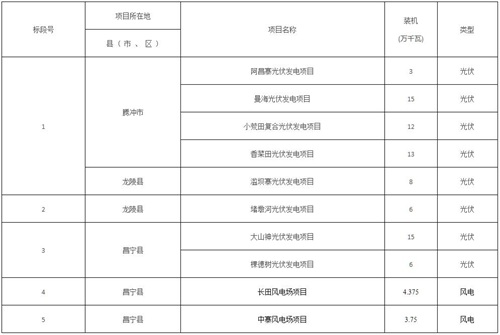

1.1保山市2025年第一批新能源项目涉及8个光伏和2个风电项目,共按以下5个标段进行优选活动:


二、项目基本要求

2.1投资开发主体任务:由投资开发主体负责本项目的前期工作及投资、建设、运营、管护。

2.2项目开工投产时限:光伏项目业主确定后10个工作日内,与政府签订投资开发协议,1个月内办理备案手续,完成备案后2个月内应实现开工(办理用林用地、环保水保、接入系统审批等开工前期手续的时间可剔除,剔除时间最长不超过2个月),开工后8个月内应具备投产条件,自开工之日起1年内应具备全容量并网条件;风电项目业主确定后10个工作日内,与政府签订投资开发协议,10个月内实现开工,开工后1年内实现投产并网。

三、投资开发主体(即“投资人”)的资格要求

3.1投资人应为在中国境内注册的具有独立承担民事责任能力的企业或具有独立民事能力的正常经营市场主体(应具备有效的营业执照)。

3.2投资人应处于正常经营状态,财务状况良好,没有处于被责令停业,财产被接管、冻结、破产等状态。应提供近三年(2022、2023、2024年度)经会计师事务所审计的财务报告(含资产负债表、利润表(损益表)、现金流量表等);成立不满3年的企业(以营业执照成立日期为准)提供成立年度至今经会计师事务所或其他审计机构审计的财务报表及审计报告的扫描件。成立不满1年的企业(以营业执照成立日期为准),提供自成立之日至优选截止月的财务报表(含资产负债表、利润表(损益表)、现金流量表等),并对财务报表的真实性出具书面承诺,由其法定代表人和财务负责人签字并盖章。

3.3投资人未被列入“信用中国”网站(www.creditchina.gov.cn)“严重失信主体名单”、“重大税收违法失信主体名单”;未被列入“中国执行信息公开网”网站(http://zxgk.court.gov.cn/shixin/)“失信被执行人”名单;未被列入“国家企业信用信息公示系统”网站(https://www.gsxt.gov.cn/index.html)“严重违法失信名单”。(应提供相应网站带时间(本公告发布之日后)的查询截图,最终以优选现场发包人查询的结果为准)。

3.4其他要求:

(1)与发包人存在利害关系可能影响优选公正性的法人、其他组织或者个人,不得参加本次优选(提供书面承诺或相关证明材料)。

(2)单位负责人为同一人或者存在控股、管理关系的不同单位,不得参加同一标段优选或者未划分标段的同一项目优选(提供书面承诺或相关证明材料)。

3.5本项目接受联合体参与优选;如为联合体,联合体成员不得超过两家,双方需签订“联合体协议”,并明确联合体各方的出资比例且由一家控股,双方承诺一旦中选,各方股权比例在项目全容量投产前不得调整。

3.6本项目投资开发权不允许转让(须提供承诺函)。

四、优选文件的获取

优选文件的获取时间:2025年7月 2日至2025年7月4日(法定节假日除外)每日上午9:00至12:00、下午13:30至17:30,到云南凯耀招标代理有限公司(云南省昆明市西山区红星财富中心B座35楼3506室)领取优选文件(领取文件须携带的资料:营业执照复印件加盖单位公章、法定代表人授权委托书及被授权人身份证原件)。

五、响应文件的递交

5.1提交响应文件的截止时间:2025年7月14日9:30时(北京时间)。

5.2提交响应文件的地点:云南凯耀招标代理有限公司(云南省昆明市西山区红星财富中心B座35楼3506室)。

5.3响应文件份数:正本1份,副本1份,电子版(U盘)1份。

5.4优选保证金:¥200000.00元(人民币贰拾万元整)。

5.5逾期送达或未送达指定地点或不符合密封规定的响应文件,将被拒绝。

六、发布公告的媒介

本项目优选公告在“保山市人民政府门户网站”(https://www.baoshan.gov.cn/ )和“中国招标投标公共服务平台”(http://www.cebpubservice.com )上同时公开发布。

七、联系方式

代理机构:云南凯耀招标代理有限公司

地  址:云南省昆明市西山区红星财富中心B座35楼3506室

联 系 人:余工

电    话:0871-63210081
ewindpower.cn版权及免责声明:
①凡粘转自“国际风能网”的文章,转载时请注明来源“国际风能网”;
②部分文章转载其它平台,目的传递更多行业信息,其仅为原作者观点,特别提醒:不作为任何投资参考依据!;
③如有作品内容、版权和其它问题需要同本网及时联系;

看完了,返回首页

同类资讯
• 河北正式下发第二批1.61GW“驭风”项目 • 云南保山市861.25MW风光项目启动竞配
• 总投资1.89亿元!750MW风光同场项目升压站项 • 新疆兵团第十三师新星市500MW风电项目公示!
• 15MW巨无霸问世!这一年曾是中国陆上风电技术 • 4354MW风电集采尘埃落定!中车株洲所领衔五强
• 全球首个海上风电融合型海底数据中心零碳新 • 2025年地方可再生能源补贴达41.9亿元
• 国家能源局:开展“水风光+”创新发展征集优 • 风电企业违规遭重罚,能源监管亮剑保安全!

  图片资讯:
什么是海上风机“底座基础”?
什么是海上风机“底座基础”?
大唐儋州120万千瓦海上风电项目一场址顺利通过工程竣工海洋环保验收
大唐儋州120万千瓦海上风电项目一场址
内蒙古西乌旗20MW分散式风电首台风机基础浇筑完成
内蒙古西乌旗20MW分散式风电首台风机基
三一集团与中核汇能展开交流合作
三一集团与中核汇能展开交流合作
电气风电与中石油物资采购中心深化合作交流
电气风电与中石油物资采购中心深化合作
大唐儋州120万千瓦海上风电项目一场址顺利通过工程竣工海洋环保验收
大唐儋州120万千瓦海上风电项目一场址
马士基风机叶片支架项目完成5000吨重载试验和称重试验
马士基风机叶片支架项目完成5000吨重载
埃及风电项目首批塔筒顺利装船
埃及风电项目首批塔筒顺利装船

推荐文章

点击排行

网站首页 | 会员升级 | 诚聘英才 | 关于我们 | 付款方法 | 联系方式 | 使用帮助 | 网站留言 | 广告服务 | 竞价推广
版权所有 国际风能网 © 2023-2026 | 掌上风电——微信公众号、头条号、百家号、抖音号、视频号
E-mailL:ewindpower@163.com  电话:130-7219-8820、150-5025-4648
