一竿子支到2028年!中国高速传动股东特别大会再延期!
2025-10-28 来源:证券港股公告摘要 作者:掌上风电
 10月24日,中国高速传动设备集团有限公司(00658.HK,下称“中传动力”)发布公告,宣布原定于2025年10月27日召开的股东特别大会,将延期至2028年6月30日举行。这意味着股东需等待约两年八个月,才能就相关议案进行表决。

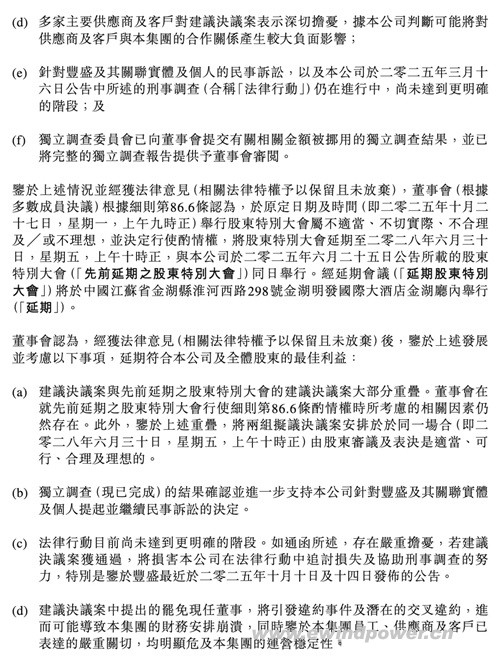

董事会解释称,此举是基于“近期多项事态发展”,认为原定时间召开会议“不适当、不切实际、不合理及/或不理想”,因此依据公司章程第86.6条行使酌情权予以延期。

公告中披露的“事态发展”包括多个方面:

股东丰盛方面多次发布“无根据指控”,公司已发布公告澄清;

部分小股东反对召开会议并威胁提出清盘呈请;

工会代表约90%员工请愿反对,担忧公司运营稳定性;

主要供应商及客户对建议决议案表示担忧;

针对丰盛的民事诉讼及刑事调查仍在进行中;

独立调查委员会已提交报告确认资金挪用情况。

董事会认为,延期有利于法律行动推进,避免影响追讨损失及刑事调查,防止罢免现任董事可能引发的违约风险,保障集团运营稳定,符合公司及全体股东最佳利益。

公告同时强调,任何试图召开原定股东特别大会的行为均违反公司章程,不构成有效会议,其所通过的决议无效且无法律效力。

编后语:一场股东大会从2025年延至2028年,一次罕见的时间跳跃,董事会援引章程条款,以“维护稳定”为由将会议推迟近三年,其间涉及多重因素我们不便过多解读,但局面之复杂可见一斑。延期是否真能“止损维稳”,还需时间检验,这场控制权与公司治理的拉锯战,已注定漫长。
ewindpower.cn版权及免责声明:
①凡粘转自“国际风能网”的文章,转载时请注明来源“国际风能网”;
②部分文章转载其它平台,目的传递更多行业信息,其仅为原作者观点,特别提醒:不作为任何投资参考依据!;
③如有作品内容、版权和其它问题需要同本网及时联系;

看完了,返回首页

同类资讯
• 34亿元海上风电大单落地!华电科工牵头中标东 • 36亿加码风电!节能风电拟投建7大项目,加速布
• 3年跻身全球TOP5、8年上市!解密德力佳风电独 • 龙源电力启动50亿A股定增!新任领导班子亮相,
• 运达股份三季报出炉:新增订单18.1GW,在手订单 • 四家风电塔筒企业三季度业绩爆发,最高净利增
• 一竿子支到2028年!中国高速传动股东特别大会 • 15亿投资落地!长子县签约200MW风电项目,打造
• 三季度净利猛增170%!金风科技前三季度装机容 • 中船科技签订重大绿色甲醇销售合同,加速构建

  图片资讯:
超182亿!中国石油最大风电项目EPC开标,八家巨头竞逐青海200万千瓦大单
超182亿!中国石油最大风电项目EPC开标,八
超182亿!中国石油最大风电项目EPC开标,八家巨头竞逐青海200万千瓦大单
超182亿!中国石油最大风电项目EPC开标,八
新疆木垒再落一子!金风科技签约500MW风电项目,年发绿电11.1亿度
新疆木垒再落一子!金风科技签约500MW风
皖能集团西北战略重大进展!吐鲁番50万千瓦风电项目全容量并网,年送绿电10亿度
皖能集团西北战略重大进展!吐鲁番50万千
获国际权威认可!明阳智能正式加入联合国全球契约组织,以绿色科技推动全球可持续发展
获国际权威认可!明阳智能正式加入联合国
中核集团300MW海上风电项目正式启动!金风科技斩获风机订单,广东海上风电建设再提速
中核集团300MW海上风电项目正式启动!金
海南海上风电再落一子:大唐启动600MW海上升压站招标,计划2026年7月建成
海南海上风电再落一子:大唐启动600MW海
海南海上风电再落一子:大唐启动600MW海上升压站招标,计划2026年7月建成
海南海上风电再落一子:大唐启动600MW海

推荐文章

点击排行

网站首页 | 会员升级 | 诚聘英才 | 关于我们 | 付款方法 | 联系方式 | 使用帮助 | 网站留言 | 广告服务 | 竞价推广
版权所有 国际风能网 © 2023-2026 | 掌上风电——微信公众号、头条号、百家号、抖音号、视频号
E-mailL:ewindpower@163.com  电话:130-7219-8820、150-5025-4648
