乌兹布哈拉风电项目158台风机基础全部浇筑完成
2024-08-05 来源:中国能建国际乌兹布哈拉风电项目部

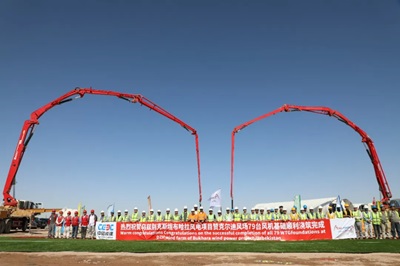

 乌兹别克斯坦当地时间7月31日晚,乌兹布哈拉风电项目赞克尔迪风场迎来项目重要里程碑——158台风机基础浇筑工作全部完成,比L3计划提前75天完工。业主方ACWA Power项目公司CEO Alper、项目经理Bogdan 出席了浇筑完成仪式。


乌兹布哈拉项目部赞克尔迪风场位于地形复杂的山地丘陵地区。79台风机中,有71台的地基下方为坚硬的岩石地质,需要采取爆破作业、机械开挖相结合的施工工艺进行基础开挖。部分位于陡峭山脊的风机,需要二次甚至三次爆破,施工难度很大。面对困难,施工团队科学策划,精准施策,采取得当的应对措施解决施工难题。

乌兹夏季炎热干燥,气温常超过40℃,为应对夏季高温对风机基础大体积混凝土浇筑产生的影响,项目部积极采取应对措施,在每次基础浇筑前对搅拌站砂石骨料、混凝土用水、基础钢筋等进行降温处理,同时对温度进行严密监测并做好详细记录,在气温低于30摄氏度时选择夜间进行连续浇筑作业,确保混凝土质量在可控范围内,保证施工顺利进行。

自2023年5月23日首台风机基础浇筑以来,项目部积极应对现场人才、物资、设备资源短缺等问题,灵活调配资源,合理规划工作进度,确保资源的配置到位和有效利用。目前,乌兹布哈拉风电项目部正稳步推进风机安装调试以及变电站和输电线路的施工工作,凝聚最大合力确保高质高效完成年度工作任务,推动项目高质量履约。

附读:

乌兹别克斯坦布哈拉风电项目是中国能建在中亚地区的首个大型新能源项目,项目投产后将惠及当地百万居民,每年减少碳排放160万吨,极大提高当地供电能力,改善当地电力结构,并为当地提供近500个就业岗位,为布哈拉这座拥有2500年历史的城市带来新的发展动力。
ewindpower.cn版权及免责声明:
①凡粘转自“国际风能网”的文章,转载时请注明来源“国际风能网”;
②部分文章转载其它平台,目的传递更多行业信息,其仅为原作者观点,特别提醒:不作为任何投资参考依据!;
③如有作品内容、版权和其它问题需要同本网及时联系;

看完了,返回首页

同类资讯
• 西藏华电山南琼结60兆瓦风电项目首台风机吊 • 全球最大!国家电投风光制氢氨项目,投产了!
• 2050年全球用电将达9万太瓦时,风电、光伏成 • 100MW!国投盘江盘州市坪地风电场项目成功核
• 辽宁深化新能源电价改革,多举措推动市场化进 • 突破10万千瓦!广西城厢(鲲鹏)风电项目冲刺全容
• 2025年1-6月风电新增装机51.39GW! • 风电209.6MW!2025年第七批可再生能源发电补
• 宁夏废止149.3MW风电项目 • 1000MW!国内单体规模最大陆上风电项目在乌拉

  图片资讯:
京能电力蒙西区域火电机组灵活性改造消纳1018MW新能源项目首台风机顺利吊装完成
京能电力蒙西区域火电机组灵活性改造消
西藏华电山南琼结60兆瓦风电项目首台风机吊装成功
西藏华电山南琼结60兆瓦风电项目首台风
西藏华电山南琼结60兆瓦风电项目首台风机吊装成功
西藏华电山南琼结60兆瓦风电项目首台风
中国能建北林300兆瓦风电项目建设指标获得批复
中国能建北林300兆瓦风电项目建设指标
全球最大!国家电投风光制氢氨项目,投产了!
全球最大!国家电投风光制氢氨项目,投产了
全球最大!国家电投风光制氢氨项目,投产了!
全球最大!国家电投风光制氢氨项目,投产了
华润吉水阜田60MW风电项目首台风机基础浇筑完成
华润吉水阜田60MW风电项目首台风机基础
中船风电邱县50MW风电项目完成吊装
中船风电邱县50MW风电项目完成吊装

推荐文章

点击排行

网站首页 | 会员升级 | 诚聘英才 | 关于我们 | 付款方法 | 联系方式 | 使用帮助 | 网站留言 | 广告服务 | 竞价推广
版权所有 国际风能网 © 2023-2026 | 掌上风电——微信公众号、头条号、百家号、抖音号、视频号
E-mailL:ewindpower@163.com  电话:130-7219-8820、150-5025-4648
