近日,美国马萨诸塞州萨福克县高等法院正式驳回GE Vernova的上诉请求,裁定维持此前发布的初步禁令——GE Vernova必须继续留在Vineyard Wind 1海上风电项目履行合约义务,直至项目全部完工调试。
这场拉锯战始于2024年7月。Vineyard Wind 1项目一台GE Haliade‑X 13MW风机发生叶片断裂坠海事故,后续排查发现已安装叶片中存在普遍性粘接缺陷,需大规模更换,导致项目停工约半年、工期延误。开发商Vineyard Wind(Avangrid与CIP合资)依据独立工程师认定向GE Vernova追索超5亿美元赔偿,并据此暂扣约3.08亿美元合同应付款。
GE Vernova以"到期未付足款项触发合同终止权"为由,于2026年2月向开发商发出终止通知,宣布拟于4月底撤出项目。开发商随即起诉并要求法院强制GE履约。一审法院于4月17日颁布禁令,认为GE退出将造成"不可挽回的损害"——海上风机调试、故障排查高度依赖供应商专有技术与软件授权,无人可替代。
GE Vernova上诉辩称,Vineyard Wind 1已于4月24日达成商业运营日期(COD),马萨诸塞州州长4月27日公开宣布项目启动,意味项目已不再依赖GE,退出不会造成实质损害。二审法院则明确指出:COD达成不等于全面运营达标,项目仍需GE的专业知识和专有技术使风机达到设计运行能力,故维持原判。

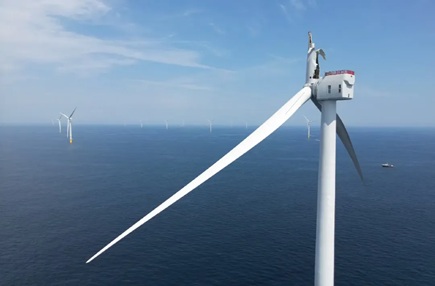

Vineyard Wind 1位于马萨诸塞州玛莎葡萄园岛以南约24公里海域,总装机806MW,安装62台GE Haliade‑X 13MW机组,全容量投运后可满足约40万户家庭用电需求,是美国首个大型商业化海上风电项目。
编后语
一片断裂的叶片,撬出数亿美元索赔与跨国诉讼。法院"强制留场履约"的裁决,恰恰点出了海上风电最残酷的现实——整机商与项目深度绑定,出问题时你既跑不掉,也不能跑。对正加速出海的中国风电企业而言,这也是一记提醒:海外总包合同里的质量责任条款、赔付上限与终止权约定,一定要在签字前算清楚这笔账。
