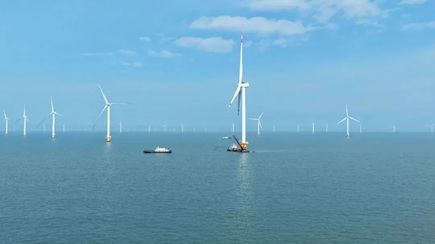

近日,中船科技在江苏如东海上风电场成功实施国内首创海上风机大部件无主吊更换作业,全程未启用大型主吊船,仅凭"三级组合吊机+小型运输船"的轻量化方案,即完成风机发电机的高空拆装更换,整体运维工期缩短约75%,机组停机发电量损失减少约50%,标志着我国海上风电大部件运维正式迈入"去主吊化"新阶段。
传统海上风机大部件(发电机、齿轮箱等)更换高度依赖千吨级海上吊装船,不仅租赁成本高昂(单次可达数百万元),且受海况窗口限制大,常规作业周期长达14~28天。一旦遇恶劣气象导致船期延误,停机电量损失与闲置成本将急剧攀升,是行业长期公认的运维痛点。

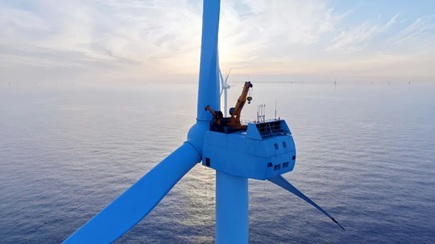

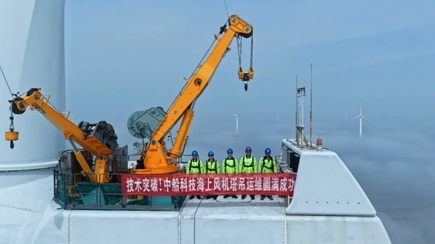

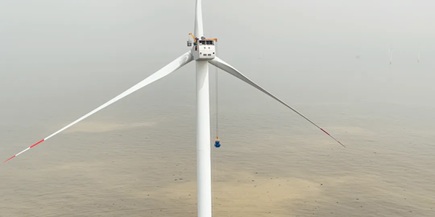

本次作业中船科技创新采用"套娃式"三级组合吊机系统:整套设备以风机原有塔筒结构作为底部支撑,上部由便携吊机→辅助吊机→主吊机逐级递进安装(即"套娃式"叠加起重载荷),仅需搭配小型运输船即可完成大部件高空拆装。整个系统可拆分转运、单体轻便,用普通小型工具就能在现场组装,三步走即可完成作业——先以便携吊机安装辅助吊机,再借辅助吊机布设主吊机,最后依靠主吊机开启机舱完成大部件更换与回装。

该技术具备突出的跨机型兼容性:针对不同容量、不同型号的风机,只需对底部支撑结构做适应性调整即可通用,在额定载重范围内上层起重设备向下兼容,未来还可升级满足超大型风机重型部件更换需求。整套工艺历经车间演练、陆上测试、海上实机验证三重打磨,已形成标准化作业流程与设备规范,可快速在全国各大海上风电场复制推广。
作为中船集团风电产业链"链长"单位,中船科技已形成涵盖资源开发—整机制造—零部件配套—工程建设—智慧运维的全链条服务能力。此次无主吊运维技术的工程化落地,将海上运维从"依赖外部大型船机协同"转变为"依托风机平台自主作业",从被动抢修升级为主动规划的全周期运维,在显著降低业主全寿命周期运维成本的同时,也为深远海风电项目长效运营提供了坚实的技术支撑。中船科技表示,后续将持续优化设备结构、简化安装工艺、强化抗风浪性能,加快推动该技术在近海及深远海风电场推广应用,以科技创新护航海上风电项目长期投资收益。

编者短评
千吨主吊船一直是悬在海上风电运维头上的"成本天花板",窗口期难等、租金贵、排期紧。中船科技这套"套娃式"无主吊方案的价值,不止是省下一笔船租,更在于把大部件更换的主动权交还给了风场本身,小船可出、快装快撤、受海况制约大幅降低。随着大兆瓦机组加速走向深远海,这类轻量化、平台化、标准化的自主运维技术,或许才是下一阶段海上风电平价运营的必选项。
