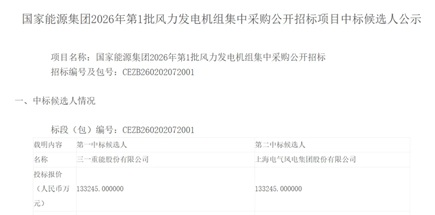

6月12日,国能e招平台正式发布《国家能源集团2026年第1批风力发电机组集中采购标包一中标候选人公示》。本次集采结果引发业内高度关注——三一重能股份有限公司与上海电气风电集团股份有限公司双双成为第一中标候选人,投标报价均为133245万元,显示出头部整机商在价格与实力上的激烈博弈。

标包一涵盖7个风电项目,总装机容量611.25MW,分布于贵州、广西、陕西及内蒙古等地,覆盖山地、丘陵及厂用电等多类型场景,充分体现出国家能源集团在全国风电布局上的多元化战略。
在贵州,织金小龙场、贵阳红枫皂角树、清镇市麦冬三大项目均规划100MW容量,单机容量6.25MW,轮毂高度普遍达到140米以上,叶轮直径220米,配套新建110kV或220kV升压站,全面采用“无人值班、少人值守”智能运维模式,凸显数字化风场趋势。
广西玉林北流清水口风电场(一期)装机81.25MW,选用13台6.25MW机组,新建110kV升压站并接入现有220kV长坡站,将优化区域电网结构。
内蒙古鄂温克电厂全额自发自用项目则采用大容量机组(单机7.x~8.xMW),叶轮直径不低于220米,塔筒高度125-140米,实现厂用电绿色替代。
陕西板块包含绥德100MW项目与澄城50MW项目,均采用高轮毂混塔技术(160米),其中澄城项目年等效满负荷小时数预计达2062小时,显示出陕北地区优质风能资源潜力。
业内分析认为,此次集采不仅体现了国家能源集团对高塔筒、大叶轮、智能化机组的偏好,也反映出整机商在技术路线与成本控制上的趋同性。随着贵州、陕西等高海拔及复杂地形项目的推进,大容量机组与智能运维将成为未来风电开发的标配。
编者短评
从这次国能集采可以看出,高塔筒、大叶轮与智能化运维正在成为行业主流配置。头部整机商在价格上的“同价竞标”,既折射出市场竞争的白热化,也预示着技术差异化将成为下一阶段争夺订单的关键。对于开发商而言,如何在成本与性能之间找到最佳平衡点,将是决定项目收益率的核心。
