贵州枫乐98.4MW风电场工程EPC总承包项目全容量并网发电
2024-10-25

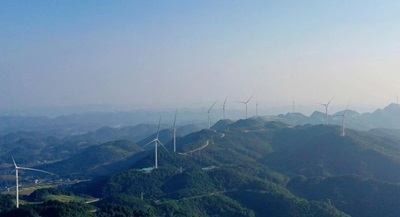

近日,贵阳院EPC总承包的华电播州区枫乐98.4MW风电项目实现全容量并网发电。

项目主体位于遵义市播州区乐山镇、枫香镇,场区最大海拔高差550米,覆盖面积近70平方千米,属典型高原山地风电场。项目总装机容量为98.4MW,安装风电机组18台,新建和改扩建道路长58千米,近以四回35kV集电线路汇集至新建110kV升压站,新建一回110kV送出线路输送至下坝变。

项目策划阶段,贵阳院充分发挥技术优势,将升压站选址原规划的“东区顺向泥质边坡潜在滑动体”位置调整至“西区平缓稳定基岩”位置,保证了地基整体稳定,极大降低了安全隐患,同时节约成本约两千万、节约工期两个月;将大件运输原规划的“从鸭溪镇高速路出口进场区”调整为“从枫香镇高速路出口进场区”,减少闹市区人行天桥、交通信号灯、市政设施、水库大坝的加固扩建、农田水利设施拆改,极大地降低了协调难度、项目成本,缩短了建设工期。

自2023年9月动工以来,面对项目建设地形地质条件复杂,施工难度大、输电线路点多线长等多个难题,项目部科学组织、动态设计、高效管控,仅历时145天实现首批机组并网发电,385天实现全容量并网发电,提前80天实现目标。

项目建成后,年利用小时数为1976小时,每年可提供上网电量1.94亿千瓦时,经济效益明显。每年节约标准煤6.1万吨,减排二氧化碳约16.7万吨,减排二氧化硫约20.3吨,减排二氧化氮约30.6吨,减排烟尘约4.43吨,生态环保、节能减排效益显著。
ewindpower.cn版权及免责声明:
①凡粘转自“国际风能网”的文章,转载时请注明来源“国际风能网”;
②部分文章转载其它平台,目的传递更多行业信息,其仅为原作者观点,特别提醒:不作为任何投资参考依据!;
③如有作品内容、版权和其它问题需要同本网及时联系;

看完了,返回首页

同类资讯
• 全球最大!国家电投风光制氢氨项目,投产了! • 1000MW!国内单体规模最大陆上风电项目在乌拉
• 乌拉特中旗甘其毛都口岸50万千瓦灵活性绿色 • 中国台湾地区1GW海龙离岸风电项目提前并网
• 新疆乌鲁木齐首个分散式风电项目顺利并网发 • 青海海西茫崖500MW风电项目配电工程通过并
• 哈尔滨阿城200MW风电项目全容量并网发电 • 黑龙江齐齐哈尔二期风电项目全容量并网
• 战略价值与技术创新双突破 蒙能150万千瓦风 • 东北高寒地带崛起"风电长城" 华润电力300MW

  图片资讯:
京能电力蒙西区域火电机组灵活性改造消纳1018MW新能源项目首台风机顺利吊装完成
京能电力蒙西区域火电机组灵活性改造消
西藏华电山南琼结60兆瓦风电项目首台风机吊装成功
西藏华电山南琼结60兆瓦风电项目首台风
西藏华电山南琼结60兆瓦风电项目首台风机吊装成功
西藏华电山南琼结60兆瓦风电项目首台风
中国能建北林300兆瓦风电项目建设指标获得批复
中国能建北林300兆瓦风电项目建设指标
全球最大!国家电投风光制氢氨项目,投产了!
全球最大!国家电投风光制氢氨项目,投产了
全球最大!国家电投风光制氢氨项目,投产了!
全球最大!国家电投风光制氢氨项目,投产了
华润吉水阜田60MW风电项目首台风机基础浇筑完成
华润吉水阜田60MW风电项目首台风机基础
中船风电邱县50MW风电项目完成吊装
中船风电邱县50MW风电项目完成吊装

推荐文章

点击排行

网站首页 | 会员升级 | 诚聘英才 | 关于我们 | 付款方法 | 联系方式 | 使用帮助 | 网站留言 | 广告服务 | 竞价推广
版权所有 国际风能网 © 2023-2026 | 掌上风电——微信公众号、头条号、百家号、抖音号、视频号
E-mailL:ewindpower@163.com  电话:130-7219-8820、150-5025-4648
