湖北省1.59GW风光项目公示:中广核、中国电建等7家业主分羹
2024-05-20
 5月17日,湖北省能源局发布关于公布2023年第二批新能源发电项目的通知。《通知》指出,此次公布的新能源项目共16个,容量159万千瓦。其中,百万千瓦基地项目4个,容量40万千瓦,均为风电项目;常规新能源项目12个,容量119万千瓦(风电项目8个、容量80万千瓦;光伏发电项目4个、容量39万千瓦)。

湖北省能源局关于公布2023年第二批新能源发电项目的通知

各有关市发改委(能源局),国网湖北省电力有限公司:

根据《省能源局关于探索开展新能源项目竞争性配置的通知》(鄂能源新能〔2023〕58号)要求,经企业申报、竞争排序、接网校核,现将纳入我省2023年度新能源开发建设方案的项目(第二批)公布如下。

一、此次公布的新能源项目共16个,容量159万千瓦。其中,百万千瓦基地项目4个,容量40万千瓦,均为风电项目;常规新能源项目12个,容量119万千瓦(风电项目8个、容量80万千瓦;光伏发电项目4个、容量39万千瓦)。

二、各项目单位应按照本通知和鄂能源新能〔2023〕58号文件关于“强化源储同步”的要求,合理安排建设时序。新能源发电项目应在承诺的储能容量通过验收、形成可调度能力之后,再申请并网。

三、有关市、县发改委(局)要加强项目调度和监督管理,加大协调服务力度,确保项目按期建成投产。

四、请省电力公司加快推进相应电网工程建设,支持办理项目接网手续,确保源网协调。

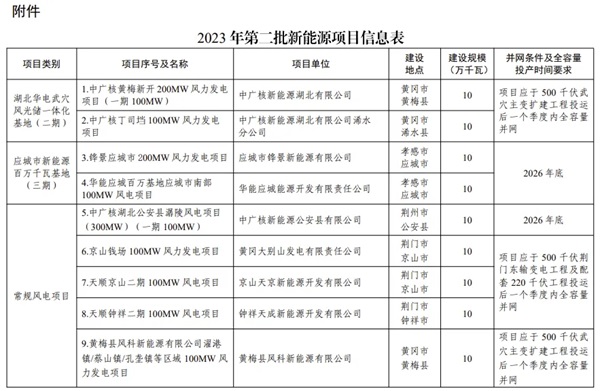

附件:2023年第二批新能源项目信息表

湖北省能源局

2024年5月13日


ewindpower.cn版权及免责声明:
①凡粘转自“国际风能网”的文章,转载时请注明来源“国际风能网”;
②部分文章转载其它平台,目的传递更多行业信息,其仅为原作者观点,特别提醒:不作为任何投资参考依据!;
③如有作品内容、版权和其它问题需要同本网及时联系;

看完了,返回首页

同类资讯
• 新疆兵团第十三师新星市500MW风电项目公示! • 15MW巨无霸问世!这一年曾是中国陆上风电技术
• 4354MW风电集采尘埃落定!中车株洲所领衔五强 • 全球首个海上风电融合型海底数据中心零碳新
• 2025年地方可再生能源补贴达41.9亿元 • 国家能源局:开展“水风光+”创新发展征集优
• 风电企业违规遭重罚,能源监管亮剑保安全! • 150MW!湖南2个风电场项目获核准
• 880万千瓦时!大唐儋州海上风电一场址单日发 • 2025年1-5月全国规上工业风力发电量同比增

  图片资讯:
15MW巨无霸问世!这一年曾是中国陆上风电技术狂飙年
15MW巨无霸问世!这一年曾是中国陆上风电
4354MW风电集采尘埃落定!中车株洲所领衔五强瓜分3389MW市场​
4354MW风电集采尘埃落定!中车株洲所领衔
中国电建发力风电领域,5月连签10个重大项目
中国电建发力风电领域,5月连签10个重大
全球首个海上风电融合型海底数据中心零碳新基建标杆示范项目开工建设
全球首个海上风电融合型海底数据中心零
60MW!汇智能源公司巫山分散式风电项目获核准
60MW!汇智能源公司巫山分散式风电项目获
双瑞风电产能版图再升级——东营基地建成投产,首支叶片成功下线
双瑞风电产能版图再升级——东营基地建
全球首个海上风电融合型海底数据中心零碳新基建标杆示范项目开工建设
全球首个海上风电融合型海底数据中心零
金风科技完成我国首个风机大部件免主吊更换智能设备测试
金风科技完成我国首个风机大部件免主吊

推荐文章

点击排行

网站首页 | 会员升级 | 诚聘英才 | 关于我们 | 付款方法 | 联系方式 | 使用帮助 | 网站留言 | 广告服务 | 竞价推广
版权所有 国际风能网 © 2023-2026 | 掌上风电——微信公众号、头条号、百家号、抖音号、视频号
E-mailL:ewindpower@163.com  电话:130-7219-8820、150-5025-4648
