1.2GW海上风电换流站近照曝光
2022-05-30 来源:欧洲海上风电
 近日,在建的全球最大海上风电场Dogger Bank公布了近况,两座大型海上换流站已初具规模。


2019年10月,日立ABB和来自挪威的海洋工程公司Aibel被开发商SSE和Equinor选为Dogger Bank A和B换流站的供应商,并在2020年11月项目融资关闭后取得正式合同。前者负责设计和主要设备,后者负责建造。两座平台计划在2024年交付。

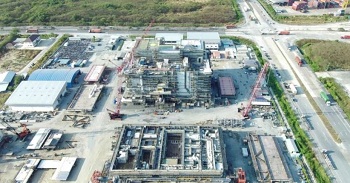

平台基础的建造地点在挪威Haugesund,而上部平台则在Aibel位于泰国的码头。

根据开发商的说法,这两座海上换流站按无人值班的要求设计,相比于过去的海上换流站,取消了生活单元、直升机停机坪和污水系统,因而整体重量大大降低。

2020年12月,意大利油气公司Eni收购了Dogger Bank A和Dogger Bank B 20%的股权,与SSE和Equinor最终形成的股权比例是20/40/40。
ewindpower.cn版权及免责声明:
①凡粘转自“国际风能网”的文章,转载时请注明来源“国际风能网”;
②部分文章转载其它平台,目的传递更多行业信息,其仅为原作者观点,特别提醒:不作为任何投资参考依据!;
③如有作品内容、版权和其它问题需要同本网及时联系;

看完了,返回首页

同类资讯
• ABL拿下法国600 兆瓦海上风电场项目,助力欧 • 全球瞩目!17兆瓦漂浮式海上风电机组下线,国产
• LS Cable & System 获韩国 1GW 海城海上风 • 挪威18 兆瓦海上风电测试项目获批,年发电量
• 大唐儋州120万千瓦海上风电项目一场址顺利 • 全球首个海上风电融合型海底数据中心零碳新
• 全球首个海上风电融合型海底数据中心零碳新 • 摩洛哥官宣索维拉千兆瓦海上风电项目
• 880万千瓦时!大唐儋州海上风电一场址单日发 • 巴西石油公司海上风电项目启动两项招标,加速

  图片资讯:
京能电力蒙西区域火电机组灵活性改造消纳1018MW新能源项目首台风机顺利吊装完成
京能电力蒙西区域火电机组灵活性改造消
西藏华电山南琼结60兆瓦风电项目首台风机吊装成功
西藏华电山南琼结60兆瓦风电项目首台风
西藏华电山南琼结60兆瓦风电项目首台风机吊装成功
西藏华电山南琼结60兆瓦风电项目首台风
中国能建北林300兆瓦风电项目建设指标获得批复
中国能建北林300兆瓦风电项目建设指标
全球最大!国家电投风光制氢氨项目,投产了!
全球最大!国家电投风光制氢氨项目,投产了
全球最大!国家电投风光制氢氨项目,投产了!
全球最大!国家电投风光制氢氨项目,投产了
华润吉水阜田60MW风电项目首台风机基础浇筑完成
华润吉水阜田60MW风电项目首台风机基础
中船风电邱县50MW风电项目完成吊装
中船风电邱县50MW风电项目完成吊装

推荐文章

点击排行

网站首页 | 会员升级 | 诚聘英才 | 关于我们 | 付款方法 | 联系方式 | 使用帮助 | 网站留言 | 广告服务 | 竞价推广
版权所有 国际风能网 © 2023-2026 | 掌上风电——微信公众号、头条号、百家号、抖音号、视频号
E-mailL:ewindpower@163.com  电话:130-7219-8820、150-5025-4648
