江苏省公示“十四五”海上风电规划 28个场址!累计9.09GW!规划面积1444km²!
2021-09-14 来源:掌上风电
9月13日,江苏省发改委发布《江苏省“十四五”海上风电规划环境影响评价第二次公示》。根据公示,规划场址共28个,规模9.09GW,规划总面积为1444km²。

相较此前江苏省发改委发布的《江苏省“十四五”海上风电规划环境影响评价第一次公示》,新版本的环评影响公示场址减少了14个,规模减少了3.03GW。

在《第一次公示》中,江苏省规划海上风电场址约42个,规划装机容量12.12GW。

根据《江苏省海上风电场工程规划(2012-2020年)(修编)》披露,江苏省规划修编(包括已建、在建、核准和规划项目)的场址61个,规划装机容量14.6GW。
截至2020年12月底,江苏省累计核准海上风电装机规模12.8GW,占全省规划的87%;建成5.73GW,在建6.07GW,未核准2.8GW(取消响水H2#50MW)。


区域范围:分别为连云港赣榆区,盐城滨海县和大丰区,南通如东县、海门市和启东市,面积共16860.4km2,占全省海域面积的 53.65%。

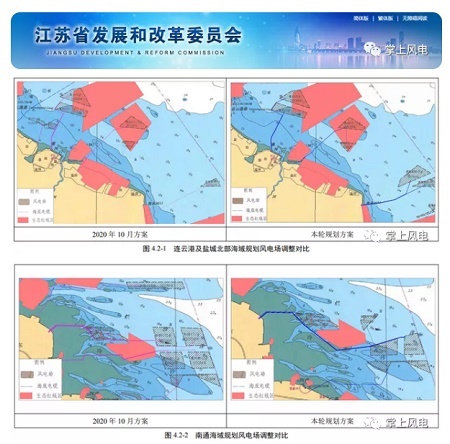

本次规划 28个风电场场区均离岸10km以上,规划大丰 H18-1#、大丰 H18-2#、东台 H3-1#、东台 H4#、东台H5#由于部分场区位于辐射沙洲,水深低于10m。国家能源局和海洋局制定国能新能[2016]394号文的初衷主要是考虑近岸海域开发强度较高,风电场又是涉海面积较大的用海活动,如果离岸较近会影响近岸海域的开发利用,所以选址外移放到开发强度较低的海域进行布置,对海域开发利用影响较小,同时,由于海上风电场较大的涉海面积可能也会影响到近岸的人类生活,因此鼓励风电场尽量远岸布 置。又由于江苏沿岸滩涂较宽,为了更好的保护滩涂资源,提出了滩涂宽度超过10公 里时海域水深不得少于10米的海域布局。本轮规划规划大丰 H18-1#、大丰H18-2#、东台 H3-1#、东台H4#、东台H5#位于辐射沙洲海域,与江苏沿岸平坦的滩涂类型不相同, 海域现状开发强度较低,水深变化较大,相对来说不太适宜于其他的开发利用活动,这些规划风电场的建设不影响海域的综合开发利用及人类的生存生活环境。因此,这些风电场的选址满足离岸距离不少于10公里要求,基本符合国海规范(2016)6 号文件的管理要求。

规划场区在选址时已充分考虑了与各类海洋保护区空间布局衔接,经优化调整后的 各场址均不涉及海洋自然保护区和海洋特别保护区;有规划部分风电场区位于海洋生态 红线范围内,主要为灌云H5#、灌云H6#风电场部分位于海州湾海洋牧场,响水H3-1#、 响水H3-2#风电场位于响水四腮鲈鱼种质资源保护区;射阳北区H1#、射阳北区H2#位 于盐城海蜇种质资源保护区;大丰H18-1#、大丰H18-2#位于东沙泥螺四角蛤种质资源保护区。以上生态红线区主要保护海洋生物的种质资源,从保护对象和保护要求来看, 风电场区存在与保护要求协调的可能性。

另外根据江苏省海洋主体功能规划分析,各区域送出海缆也尽可能绕避了各类生态 敏感区,但受限于近岸海域人类开发利用活动和生态保护要求,在规划阶段仍有少部分 送出海缆的规划路线穿越海洋自然保护区实验区,与海洋主体功能区规划中的禁止开发 区域管制要求存在不协调。下阶段规划中具体项目在实施前,需进一步协调单个风电场 与海洋主体功能规划和生态红线的关系,确保与上述规划及管控要求符合后方可实施。

ewindpower.cn版权及免责声明:
①凡粘转自“国际风能网”的文章,转载时请注明来源“国际风能网”;
②部分文章转载其它平台,目的传递更多行业信息,其仅为原作者观点,特别提醒:不作为任何投资参考依据!;
③如有作品内容、版权和其它问题需要同本网及时联系;

看完了,返回首页

同类资讯
• 超 59 万千瓦!山西大规模废止风光项目,新能源 • 2025能源格局大变局:风电光伏装机首超火电,非
• 25.59 亿风电大单落地!华电集团全国八省联动 • 华能黑龙江绥化600MW风电项目正式启动,加速
• 新疆电力市场化改革创辉煌:新能源低价引领,中 • “中天39”苍南项目告捷!创海上风电施工新标
• 中国能源革命迎历史性跨越:风光装机首超火电 • 中国海拔最高风光储项目首批风机并网 青海
• 全球首座风渔融合浮式平台“国能共享号”通 • 零的突破!广西能源集团横州大岭顶风电场项目

  图片资讯:
美国风电从2.4GW到160GW的跨越与挑战
美国风电从2.4GW到160GW的跨越与挑战
超 59 万千瓦!山西大规模废止风光项目,新能源产业迎来 “大洗牌”
超 59 万千瓦!山西大规模废止风光项目,新
2025能源格局大变局:风电光伏装机首超火电,非化石能源占比突破60%
2025能源格局大变局:风电光伏装机首超火
汉江能源公司“风力发电机叶尖示廓装置”发明专利获得国家授权!
汉江能源公司“风力发电机叶尖示廓装置
“中天39”苍南项目告捷!创海上风电施工新标杆
“中天39”苍南项目告捷!创海上风电施工
华能黑龙江分公司富裕200MW风电项目首台风机吊装工作正式启动
华能黑龙江分公司富裕200MW风电项目首
江毅与三一集团董事长向文波举行会谈
江毅与三一集团董事长向文波举行会谈
美国风电从2.4GW到160GW的跨越与挑战
美国风电从2.4GW到160GW的跨越与挑战

推荐文章

点击排行

网站首页 | 会员升级 | 诚聘英才 | 关于我们 | 付款方法 | 联系方式 | 使用帮助 | 网站留言 | 广告服务 | 竞价推广
版权所有 国际风能网 © 2023-2026 | 掌上风电——微信公众号、头条号、百家号、抖音号、视频号
E-mailL:ewindpower@163.com  电话:130-7219-8820、150-5025-4648
