国内首次外海浮态安装10MW兆瓦风机
2021-09-01 来源:掌上风电
 8月29日,中交一航总承包分公司承建的福建长乐外海海上风电场C区项目顺利完成C54机位风机机舱安装,此次安装使用起重船进行浮态安装作业。这是国内首次在外海浮态安装大兆瓦风机,此项工艺创新将会给海上风电行业施工创新起到极大的推动作用。



本次安装的风机机舱轮毂中心高度120米,重510吨,单机容量10兆瓦,为目前国内商用的最大海上风电机组。施工海域水深超40米,机舱安装作业属于外海深水区重件超高空、超高精度安装作业,难度极高、挑战极大。

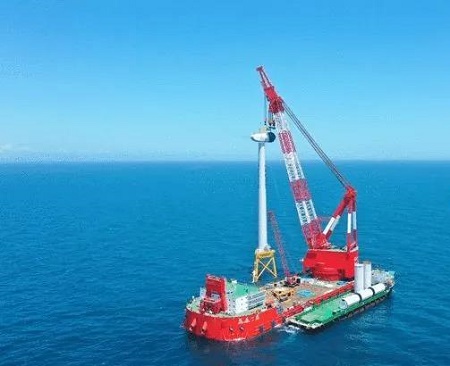

风机安装对位精度高,对天气、海况等条件要求比较苛刻,通常采用更为稳定的支腿式平台船或坐底式起重船。使用起重船不接触海底进行风机安装,即为浮态安装。

此前,国内风机浮态安装只在水浅、海况好、涌浪小的情况下尝试过,但长乐C项目施工海域水深、海况差、涌浪大,国内还未有在相似条件海域利用起重船完成类似作业成功经验。

项目团队细致研究论证,多次调整方案,对天气、海况、涌浪、船舶摇摆等跟踪记录分析,选择最为有利的情况组织施工。大胆采用在机舱内部设置吊装分级导向系统,辅以柔性牵引等多种措施,最终成功将C54机舱顺利安装到位,达到设计要求,开创了行业先河。

ewindpower.cn版权及免责声明:
①凡粘转自“国际风能网”的文章,转载时请注明来源“国际风能网”;
②部分文章转载其它平台,目的传递更多行业信息,其仅为原作者观点,特别提醒:不作为任何投资参考依据!;
③如有作品内容、版权和其它问题需要同本网及时联系;

看完了,返回首页

同类资讯
• 全球瞩目!17兆瓦漂浮式海上风电机组下线,国产 • 湖北发布1.57GW风电项目名单
• 重磅!国家明确 2025 - 2026 可再生能源消纳 • 国家级零碳园区建设申报工作启动
• 海西都兰400MW风电项目EPC总承包项目开工 • 西藏昌都风电主机生产基地项目主厂房顺利封
• 总投资超40亿元!河北一海上风电项目核准变更 • 内蒙古华电1000MW风光制氢一体化项目获批
• 辽宁风电 “大招”!阜新 120 万千瓦、锦州 9 • 韶关新丰县3.1亿金竹风电场扩建项目签约,新

  图片资讯:
内蒙华电重组引关注:160 万千瓦风电加持,新能源占比将达 48%
内蒙华电重组引关注:160 万千瓦风电加持
全球瞩目!17兆瓦漂浮式海上风电机组下线,国产化突破+99%利用率创纪录
全球瞩目!17兆瓦漂浮式海上风电机组下线
全球瞩目!17兆瓦漂浮式海上风电机组下线,国产化突破+99%利用率创纪录
全球瞩目!17兆瓦漂浮式海上风电机组下线
新疆油田阿勒泰吉木乃80万千瓦风光发电项目风电(二标)40座风机基础浇筑顺利完成
新疆油田阿勒泰吉木乃80万千瓦风光发电
中建交通西北公司吉林华电德惠市29.6MW风电项目首台风机吊装圆满完成
中建交通西北公司吉林华电德惠市29.6MW
中国能建黑龙江木兰200MW风电项目举行开工仪式
中国能建黑龙江木兰200MW风电项目举行
海西都兰400MW风电项目EPC总承包项目开工
海西都兰400MW风电项目EPC总承包项目开
中英能源巨头伦敦握手 明阳与章鱼能源共拓全球海上风电市场
中英能源巨头伦敦握手 明阳与章鱼能源

推荐文章

点击排行

网站首页 | 会员升级 | 诚聘英才 | 关于我们 | 付款方法 | 联系方式 | 使用帮助 | 网站留言 | 广告服务 | 竞价推广
版权所有 国际风能网 © 2023-2026 | 掌上风电——微信公众号、头条号、百家号、抖音号、视频号
E-mailL:ewindpower@163.com  电话:130-7219-8820、150-5025-4648
