6月18日凌晨,江西宜春奉新县传来好消息——继赤田100MW风电项目顺利并网后,时代绿能赤岸80MW风电项目在同一天完成升压站倒送电及首台风机并网,标志着时代绿能在赣西北打造的首个清洁能源集群迈入实质运营阶段。
赤岸项目位于奉新县赤岸镇,核准装机容量80MW,共安装16台单机容量5.0MW的风电机组,轮毂中心高度160米,叶轮直径200米。项目设计年等效满负荷利用小时数约1596小时,预计年平均上网电量可达1.28亿度,相当于满足约8万户普通家庭一年的用电需求(按每户年均用电1600度计算)。

项目采用“一机一变”单元接线方式,每台机组配套5500kVA箱式变压器;35kV集电线路共设3回、136基杆塔,路径全长约33.5公里;新建110kV升压站与赤田项目共用站址,通过7.965公里送出线路接入火田220kV变电站,形成完整的“发电—升压—外送”链条。

丘陵风电的“加速度”如何炼成?
赤岸项目在推进过程中,直面四大核心挑战:

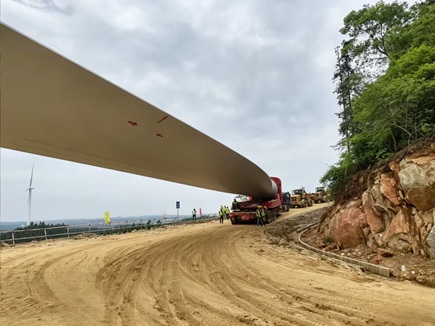

1、大件运输极限——98.5米长的叶片需穿越乡村道路,团队提前拓宽道路、加固桥梁,并克服雨季坡道湿滑带来的运输难题。
2、吊装窗口压缩——3至5月降雨集中,有效吊装天数极少,项目采取“晴抢雨停”策略,合理调配主吊资源,确保按期完成吊装。
3、林地施工协调——送出线路多次穿越林地,团队优化路径并分区施工,兼顾生态保护与施工进度。
4、并网衔接复杂——面对对侧变电站扩建进度偏差,项目成立专项协调组,高频对接电网部门,前置模拟并网流程,最终一次性完成倒送电与首台并网。

随着赤田与赤岸项目相继并网,时代绿能在江西区域的累计装机容量已达180MW,年发绿电总量超过3亿度,形成了“集中规划、同步建设、梯次并网”的开发格局。这不仅是企业区域布局的进阶,也为丘陵风电建设提供了可复制的经验。
未来,时代绿能将继续深耕风电、光伏等清洁能源,融合智慧能源管理平台与新型商业模式,探索绿电直连通道,打通绿色电力从生产到消费的全链条,以实际行动助推能源结构转型与“双碳”目标落地。
编者短评:赤岸项目的成功并网,不只是一次工程节点的完成,而是丘陵风电在复杂环境下的又一次系统性突破。从大件运输到并网协调,每一个环节的精细化执行,都是中国新能源企业竞争力的重要体现。在“集中+梯次”模式的推动下,类似的项目将在更多区域复制,成为清洁能源版图扩张的重要引擎。
