近日,海上风电开发商Ocean Winds宣布向苏格兰皇家资产管理局交还设得兰群岛附近Arven South 浮式风电项目的开发权,项目规划装机容量为500MW。这是继去年11月壳牌(Shell)交还苏格兰东部2GW CampionWind项目后,苏格兰海域又一重大浮式风电开发计划宣告终止,凸显出浮式风电在推进过程中所面临的多重现实挑战。

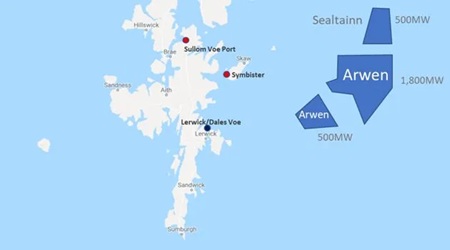

该项目位于Bressay以东约22公里处,由Ocean Winds与Mainstream共同开发,2025年7月Mainstream退出后,由Ocean Winds独资推动。该公司由法国Engie与葡萄牙EDPR合资成立。在声明中,Ocean Winds明确指出三大原因导致其最终放弃项目:接入电网方案严重滞后、输电系统使用费过高、当地渔业界持续反对。
并网难题:规划中的高压直流输电线路“十年内难完成”
Arven South项目原本依赖规划中的“设得兰2号高压直流输电线路”(Shetland HVDC Link 2)将电力送出,该线路全长约330公里,设计输送容量2GW,是英国“Beyond 2030”战略电网规划的关键工程。然而,该线路目前仍处于早期开发阶段,预计10年内难以投运。接入系统时间无法确定,使得项目在经济上难以推进。
成本重压:输电系统使用费较此前翻四倍
英国实行的“输电系统使用费”(TNUoS)机制,对远离电力负荷中心(英格兰南部)的项目收费更高。位于苏格兰北部的风电项目TNUoS费用已超过每千瓦70英镑。Ocean Winds项目经理Mark Baxter表示,这笔费用相比其投资的Moray East项目已“翻了四倍多”。尽管英国政府已承诺在2029年前改革TNUoS收费制度,但Ocean Winds认为“为时已晚”,无法支撑项目投资。
社会阻力:当地渔民强烈反对,呼吁调整场址
自项目获得开发权以来,当地渔业团体持续对项目选址表示反对,要求避开重要渔区。在获悉Ocean Winds退出后,苏格兰渔民联合会首席执行官Elspeth Macdonald表示“这无疑是令人振奋的消息”,凸显了行业与地方社区在海洋空间使用上的长期矛盾。
编后语:从“接入无期”到“成本高企”再到“社会博弈”,Arven South项目的退出不仅是单个企业的商业决策,更折射出浮式风电乃至整个海上风电产业在迈向深远海过程中所面临的系统性挑战。在气候目标与能源转型的紧迫背景下,如何统筹电网规划、成本机制与多方利益,已成为政策制定者、电网企业和行业必须共同回答的关键命题。
