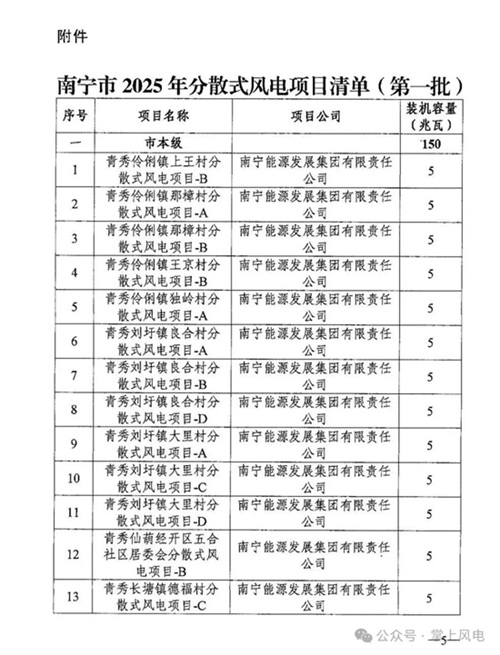

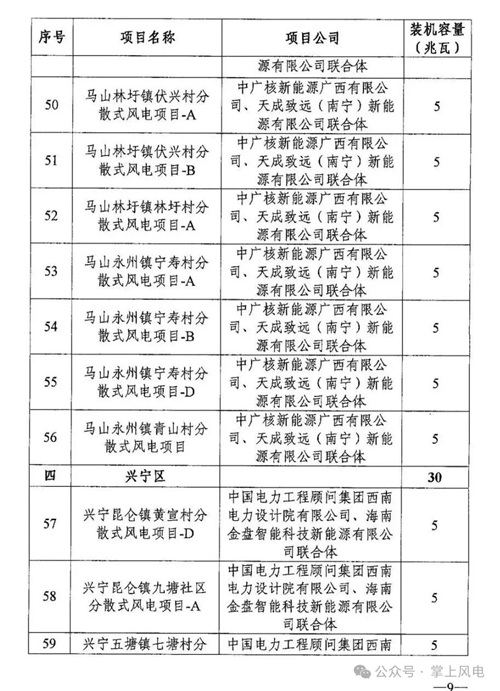

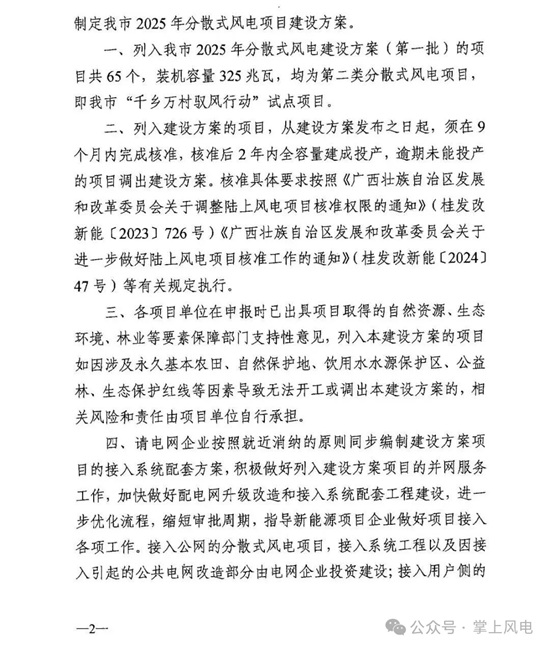

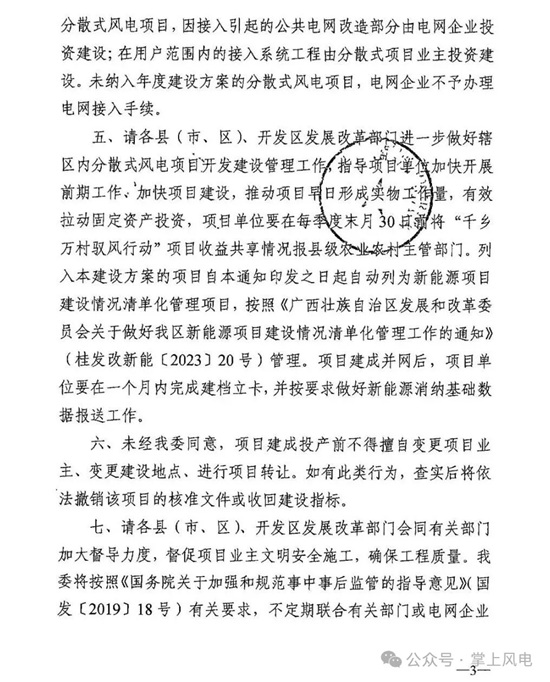

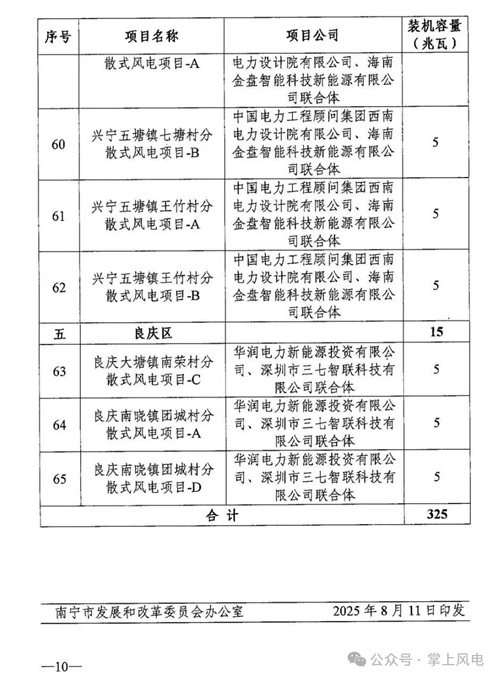

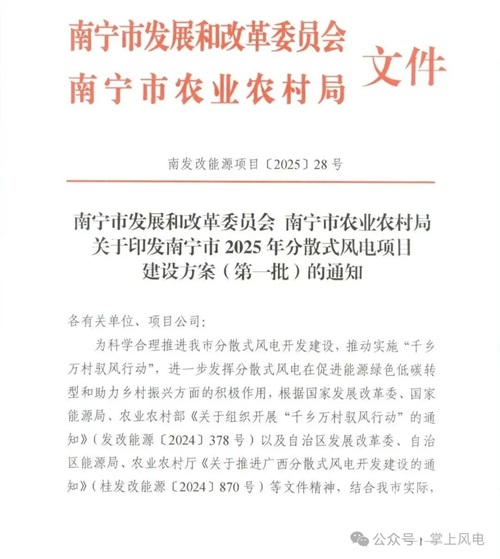

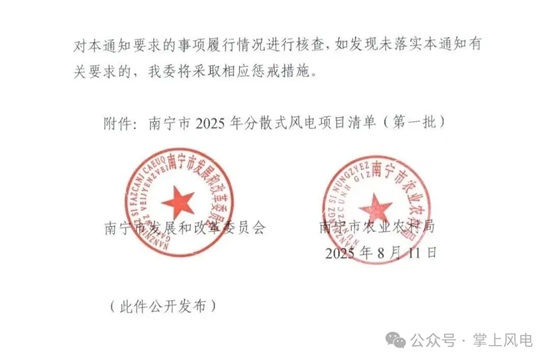

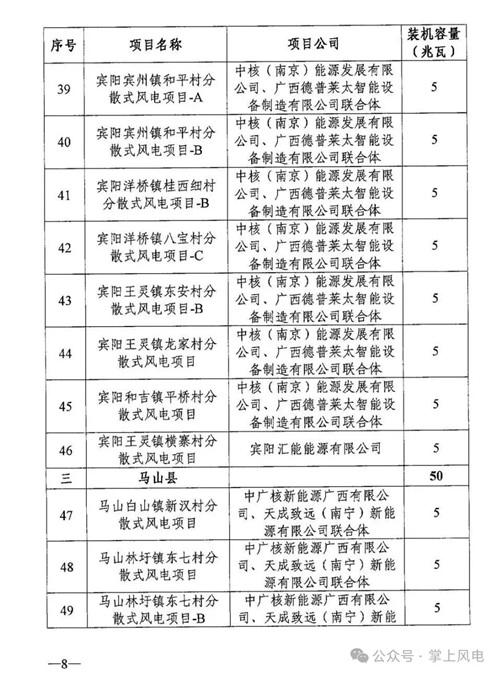

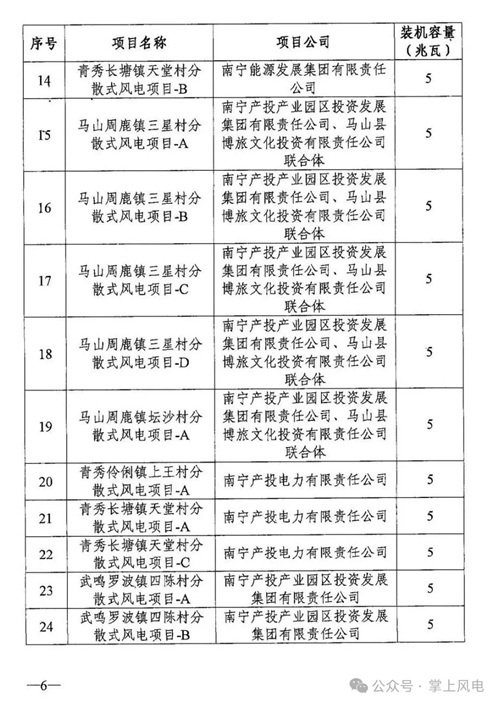

根据通知要求,列入本批建设方案的项目须自文件发布之日起9个月内完成核准流程,并在核准通过后2年内实现全容量建成投产。对逾期未投产的项目,将调出建设方案管理范围。同时,文件明确强调,未经市发展改革委同意,任何项目在建成投产前不得擅自变更项目业主、调整建设地点或进行项目转让。一经查实存在违规行为,将依法撤销项目核准文件或收回建设指标。
此次南宁市分批推动分散式风电建设,是落实国家“千乡万村驭风行动”部署、促进新能源与乡村振兴融合发展的重要举措。项目建成后,将有效推动南宁农村地区能源结构优化,助力县域经济绿色转型,为广西构建清洁低碳能源体系提供支撑。










掌上风电编后语:分散式风电走进千乡万村,不仅是新能源发展的空间拓展,更是乡村振兴与“双碳”目标协同推进的有益探索。南宁以首批65个项目、325兆瓦容量打响“驭风行动”第一枪,展现出加快能源转型的决心。严控建设周期、规范项目管理的举措,也体现了政策落地的精准性与执行力。期待更多乡村借助风能资源唤醒发展新动能,实现生态与生计的双赢。
