94.2亿元!金风科技浙江60万千瓦海上风电项目获核准

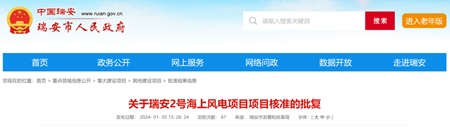

2024-02-01 来源:瑞安市发展和改革局
1月5日,浙江省温州市瑞安市人民政府发布《关于瑞安2号海上风电项目项目核准的批复》。该项目业主为瑞安润洋新能源有限公司(金风科技旗下子公司)。

据了解,瑞安2号海上风电项目总装机容量60万千瓦,总投资约94.2亿元,其中项目资本金为18.9亿元。项目风电场拟用海位于瑞安市东部海域,场址中心离岸距离约71千米,水深33~36米,涉海面积约66.2平方千米。集控中心拟用海位于瑞安市丁山三期围垦北区历史围填海区。


瑞安润洋新能源有限公司:

你单位报送的《瑞安2号海上风电项目项目申请报告》及相关附件收悉。依据《中华人民共和国行政许可法》《企业投资项目核准和备案管理条例》,经研究,现将项目核准有关事项批复如下:

一、项目建设意义

实施瑞安2号海上风电项目,是贯彻落实浙江省海上风电规划及浙江省创建国家清洁能源示范省的重要举措,有利于开发利用我市海上风能资源,发展清洁能源,优化能源结构,保护生态环境,促进我市经济可持续发展。

二、项目建设规模和内容

该项目拟建设总装机容量60万千瓦的海上风电项目,同步建设一座陆上集控中心,与平阳1号海上风电项目共用海上升压站。线路具体接入方案以相关部门的接入系统报告审查批复为准。

三、项目投资估算、资金来源和建设管理

项目总投资约94.2亿元,其中项目资本金为18.9亿元。项目资本金占项目总投资的比例为20%,由项目公司瑞安润洋新能源有限公司自筹,其余通过金融机构贷款资金解决。瑞安润洋新能源有限公司负责项目的建设、运营和管理。

四、项目建设地点

项目风电场拟用海位于瑞安市东部海域,场址中心离岸距离约71千米,水深33~36米,涉海面积约66.2平方千米。集控中心拟用海位于瑞安市丁山三期围垦北区历史围填海区。

五、建设项目环保和资源利用等方面的要求

项目单位应严格遵守《中华人民共和国海洋环境保护法》、《中华人民共和国环境影响评价法》等有关法律法规规定,加强工程环境保护设计,落实环境保护措施。项目开工前,项目单位需将工程环境影响报告书报环境保护行政主管部门审查批准;另外,开工前项目单位需征得军方意见;未取得海域使用权前,不得开工建设。项目建成后,项目单位应按规定程序进行环境保护设施竣工验收。

六、项目核准相关文件:《温州市人民政府办公室抄告单〔2022〕109号》、《关于瑞安2号海上风电项目用海意见的复函》、《瑞安2号海上风电项目用海选址和平面布置合理性研究专题报告评审意见》、《关于瑞安2号海上风电项目集控中心用海意见的复函》、《瑞安市丁山三期北区08-02区块用海咨询报告专家咨询意见》、中共瑞安市委政法委员会《瑞安2号海上风电项目社会风险评估报告》(瑞安政法风评〔2023〕217号)和《瑞安2号海上风电项目项目核准部门会商意见》等。

七、项目实施要严格按有关要求落实消防、节能、环保、安全等具体措施,确保“三同时”

请做好与相关部门衔接及政策处理工作。

八、施工图设计严格执行国家建设工程强制性标准

项目要贯彻科学规范、生态环保、经济合理的设计原则,确保设计内容合理完整,概算编制准确齐全。

项目核准决定或者同意变更决定之日起2年未开工建设,需要延期开工建设的,请瑞安润洋新能源有限公司在2年期限届满的30个工作日前,向我局申请延期开工建设。开工建设只能延期一次,期限最长不得超过1年。国家对项目延期开工建设另有规定的,依照其规定。根据政务服务网投资项目在线审批监管平台实施项目唯一代码制和“平台受理、代码核验、办件归集、信息共享”运行要求,请市相关职能审批部门和项目业主单位登录在线平台按规定协同办理并及时更新项目登记进展基本信息。本核准批复文件最终以海域出让为准。

瑞安市发展和改革局

2023年12月29日
ewindpower.cn版权及免责声明:
①凡粘转自“国际风能网”的文章,转载时请注明来源“国际风能网”;
②部分文章转载其它平台,目的传递更多行业信息,其仅为原作者观点,特别提醒:不作为任何投资参考依据!;
③如有作品内容、版权和其它问题需要同本网及时联系;

看完了,返回首页

同类资讯
• 超 59 万千瓦!山西大规模废止风光项目,新能源 • 2025能源格局大变局:风电光伏装机首超火电,非
• 25.59 亿风电大单落地!华电集团全国八省联动 • 华能黑龙江绥化600MW风电项目正式启动,加速
• 新疆电力市场化改革创辉煌:新能源低价引领,中 • “中天39”苍南项目告捷!创海上风电施工新标
• 中国能源革命迎历史性跨越:风光装机首超火电 • 中国海拔最高风光储项目首批风机并网 青海
• 全球首座风渔融合浮式平台“国能共享号”通 • 零的突破!广西能源集团横州大岭顶风电场项目

  图片资讯:
美国风电从2.4GW到160GW的跨越与挑战
美国风电从2.4GW到160GW的跨越与挑战
超 59 万千瓦!山西大规模废止风光项目,新能源产业迎来 “大洗牌”
超 59 万千瓦!山西大规模废止风光项目,新
2025能源格局大变局:风电光伏装机首超火电,非化石能源占比突破60%
2025能源格局大变局:风电光伏装机首超火
汉江能源公司“风力发电机叶尖示廓装置”发明专利获得国家授权!
汉江能源公司“风力发电机叶尖示廓装置
“中天39”苍南项目告捷!创海上风电施工新标杆
“中天39”苍南项目告捷!创海上风电施工
华能黑龙江分公司富裕200MW风电项目首台风机吊装工作正式启动
华能黑龙江分公司富裕200MW风电项目首
江毅与三一集团董事长向文波举行会谈
江毅与三一集团董事长向文波举行会谈
美国风电从2.4GW到160GW的跨越与挑战
美国风电从2.4GW到160GW的跨越与挑战

推荐文章

点击排行

网站首页 | 会员升级 | 诚聘英才 | 关于我们 | 付款方法 | 联系方式 | 使用帮助 | 网站留言 | 广告服务 | 竞价推广
版权所有 国际风能网 © 2023-2026 | 掌上风电——微信公众号、头条号、百家号、抖音号、视频号
E-mailL:ewindpower@163.com  电话:130-7219-8820、150-5025-4648
