单台发电量提升110% 贵州四格风场再塑存量资产增值典范
2021-08-10 来源:掌上风电
 一项风电场存量资产提质增效的成功案例,令备受关注的风电后市场再起波澜。

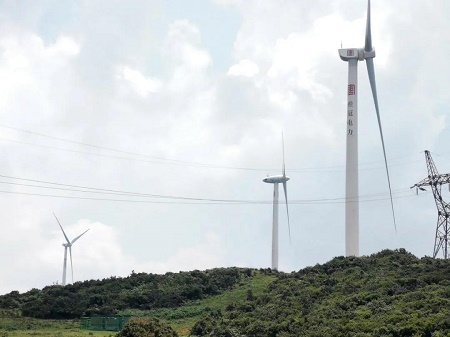

【图1:伫立在云贵高原上的贵州四格风场】

由大唐贵州发电有限公司新能源分公司(下称“大唐贵州新能源”)运营的贵州四格风电场,自2020年底完成首批6台机组改造。在2021年上半年,技改机组的单台平均发电量达到344.5万千瓦时,较旧有机组提升110%,提质增效成果明显。

这标志着贵州四格风电场存量资产技术改造取得阶段性成果。

机组老化,影响风场收益

据悉,贵州四格风电场总装机容量为95MW,分两期建成,采用38台2.5MW永磁直驱型风机,其中一、二期各装机19台。自2013年全场并网以来,机组老化加剧,风机设备关键部件故障频发。

同时,原风机厂家已退出市场,机组核心部件面临有效保障难题,运行故障及安全风险无法得到妥善消除,严重影响风场的安全性和经济性。

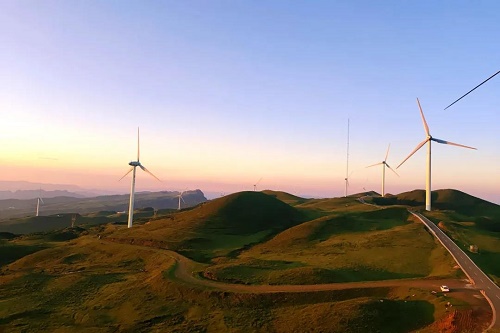

【图2:伫立在云贵高原上的贵州四格风场】

为使存量资产重新焕发价值,大唐贵州新能源与新疆金风科技股份有限公司(下称“金风科技”)全资子公司北京金风慧能技术有限公司(下称“金风慧能”)展开深度合作,选定金风GW121/2500机组,对二期风场停机次数较多的6台机组实施换型改造。

换型改造,重塑价值

项目于2020年8月底启动,实施过程中,通过对原有的塔架、箱变和中控系统进行的一系列改造,既保障了充分利旧,也达到了整机更换的技术要求。

经过周密布置和高效实施,10月29日,首台机组顺利并网发电。


【图3:四格风电场首台技改机组并网发电(摄于2020年10月)】

自6台技改机组完成交付后,故障率和停机时间较原机组大幅降低,可靠性和安全性得到有效保障。同时,全新升级的控制策略使得机组捕获风能的效率大大加强:在低风速时,调整叶尖速比,最大限度捕捉风能;在高风速时,通过调整叶片角度,保持输出功率的恒定,实现功率曲线的最优化,机组的并网友好度也同步提升。

再好的设备,要想发挥出其应有的价值,使用者的精心保养不可或缺。自机组交付后,大唐贵州新能源持续强化设备治理,及时发现并处理设备缺陷,严格落实增发电量措施,最大限度提高风机可利用率。

在精细化管理和运维保障下,技改机组始终保持在最佳运行状态。


【图4:对6台技改机组发电量的数据统计(2021年上半年)】

今年1-6月,6台技改机组总发电量达到全场总发电量的28.6%,提质增效成果显著。其中,二期6号风机完成发电量449万千瓦时,单台风机利用小时数1796小时,创历史同期发电量新高。通过数据分析和预测,预计新改造的6台机组年发电量可完成4000万千瓦时,利用小时数超过2660小时。

贵州四格风电场技改项目展现出的成效,不仅为高原地区风机技改提供了典型范例,也为风电存量资产的提质增效探索出一条创新之路。
ewindpower.cn版权及免责声明:
①凡粘转自“国际风能网”的文章,转载时请注明来源“国际风能网”;
②部分文章转载其它平台,目的传递更多行业信息,其仅为原作者观点,特别提醒:不作为任何投资参考依据!;
③如有作品内容、版权和其它问题需要同本网及时联系;

看完了,返回首页

同类资讯
• 中国能建山西电建与云南建投十五公司签署战 • 世界在建海拔最高、单体容量最大风电项目首
• 国家能源局:1-3月风电新增装机15.5GW! • 全国首个海上风电试验基地“进度条”刷新
• 6亿元!海力风电布局山东东营 • 权威!2023年中国风电吊装统计数据出炉
• 芬兰最大海上风电项目启动环评 • 全球单机容量最大漂浮式风电平台吊装塔筒
• 山西祁县拟废止880MW风、光项目! • 探索2024年顶级海上风电项目

  图片新闻:
全球第一名!阳光电源风电变流器出圈了!
全球第一名!阳光电源风电变流器出圈了!
持续领先!南高齿风电齿轮箱份额再登全球第一
持续领先!南高齿风电齿轮箱份额再登全球
6亿元!海力风电布局山东东营
6亿元!海力风电布局山东东营
全球最大18MW批量化 | 华润电力连江外海海上风电项目将建成全国单机容量最大的海上风电项目
全球最大18MW批量化 | 华润电力连江外
东方风电首款适用于风电变桨系统的锂离子超级电容模组成功研制
东方风电首款适用于风电变桨系统的锂离
国家电投签约150万千瓦风电项目
国家电投签约150万千瓦风电项目
中国能建山西电建与云南建投十五公司签署战略合作框架协议
中国能建山西电建与云南建投十五公司签
世界在建海拔最高、单体容量最大风电项目首台风机吊装成功
世界在建海拔最高、单体容量最大风电项

推荐文章

点击排行

网站首页 | 会员升级 | 诚聘英才 | 关于我们 | 付款方法 | 联系方式 | 使用帮助 | 网站留言 | 广告服务 | 竞价推广
版权所有 国际风能网 © 2023-2025 | 微信订阅号:掌上风电 | 抖音:能源之音
E-mailL:ewindpower@163.com  电话:130-7219-8820、150-5025-4648
