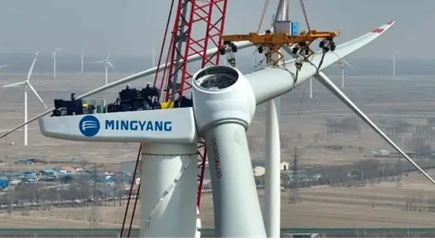

5月6日,吉林油田昂格55风电项目现场晴空万里,绿野无垠。随着最后一台风机叶轮与机舱在百米高空完成精准对接,该项目所涉及的56台风机全部吊装完成。这一里程碑节点的实现,标志着吉林油田350兆瓦风电项目主体工程取得关键性进展,正式全面转入集电线路施工与设备调试的冲刺阶段。
作为吉林油田45万千瓦风光发电项目的重要组成部分,该风电项目自2025年12月开工以来,便面临着严峻的自然环境考验。冬季的天寒地冻与春季的大风频发、道路翻浆交替上演,给施工带来了重重困难。“面对挑战,我们不等不靠,主动加压。”吉林油田新能源建设项目部副经理曲乃涛在现场介绍,一线干部员工起早贪晚抢进度、保质量,确保了项目安全平稳高效推进。
在“挂图作战”的强力统筹下,项目建设跑出了“加速度”。截至目前,该项目已完成总工程量的90%,56台风机的基础桩、承台浇筑及吊装作业均实现100%完工。与此同时,与之协同推进的10万千瓦光伏项目已并网运行近3个月,累计外输绿电3619万千瓦时,风光并举的格局已然形成。
项目建设不仅拼速度,更重安全与效益。吉林油田坚持“严”字当头,在“两节”“两会”等重点时段启动升级管理,聚焦现场风险管控,夯实“安全工程”基石;通过实施错峰施工策略,利用气象数据精准捕捉吊装窗口期,坚决杜绝冒险蛮干;并积极与地方政府沟通,化解春耕干扰,营造了和谐的施工环境。此外,全员牢固树立“今天的投资就是明天的成本”理念,从设计、采购到施工全链条发力,深度挖掘控投潜力,目前已累计节省工程投资6400余万元。
当前,250千米电缆已全部到货,施工人员正紧锣密鼓地进行敷设作业。吉林油田正以决战姿态,向着项目全面投产目标发起最后冲锋。
