近日,广东省江门市发展和改革局对中广核台山端芬、广海、汶村三个风电场的改造项目集中发布核准前公示,标志着这片沿海绿色能源基地即将迎来一轮大规模提质升级。三个项目均由中广核台山风力发电有限公司负责推进,总改造规模达301.5兆瓦,是广东省推动风电产业迭代、提升清洁能源供给能力的重要举措。

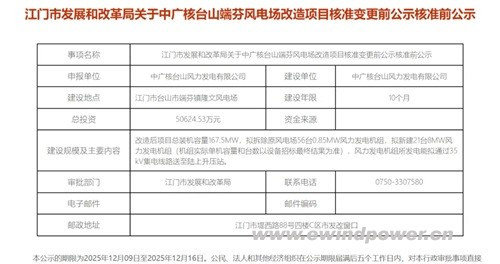

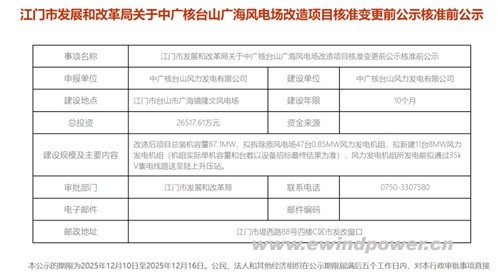

本次改造的核心是“以大换小”——用更大容量、更高效率的新一代风电机组,替换运行多年的早期机组。其中,端芬风电场改造后装机容量将提升至167.5兆瓦,计划拆除原有的56台0.85兆瓦风机,新建21台单机容量8兆瓦的风力发电机组;广海风电场改造后容量为87.1兆瓦,将替换47台旧机组,新建11台8兆瓦机组;汶村风电场改造后容量为46.9兆瓦,拟拆除42台旧机组,新建6台8兆瓦机组。所有新建机组所发电能将通过35千伏集电线路输送至陆上升压站,实现高效并网。
这不仅是一次设备更新,更是风电场所效与土地资源集约利用的双重优化。在几乎不新增用地的情况下,项目通过使用技术更先进、功率更大的风机,显著提升单位面积发电效能,体现了风电行业向“高质量发展”转型的清晰路径。
从投资与建设节奏看,三大项目推进迅速、目标明确:端芬项目总投资约5.06亿元,广海项目投资约2.65亿元,汶村项目投资约1.45亿元,各项目建设周期均仅为10个月,反映出中广核在项目执行与绿色能源投资方面的强劲行动力。目前项目处于核准变更前公示阶段,最终机组台数与容量将以设备招标结果为准。
此次集中改造,预计将大幅提升台山地区风电发电能力与运营经济性,也为广东省乃至全国存量风电场的技术改造与扩容升级提供了可参照的范例,是“双碳”目标下绿色基建迭代的生动实践。

掌上风电编后语:风电场的“改造焕新”,不同于从无到有的新建,它是在原有土地与电网基础上做“绿色升级”,是精益化、集约化发展清洁能源的体现。中广核在台山一举推动三个项目、规模超300兆瓦的“以大换小”改造,背后不仅是企业自身提质增效的需求,更呼应了当前风电行业从追求规模转向提升质量的关键趋势。随着早期风电项目陆续进入更新期,这样的技术改造将成为常态,也为设备制造、技术服务等产业链带来新机遇。一座座老风场“重生”的背后,是中国风电走向成熟、追求可持续发电未来的坚实脚步。
