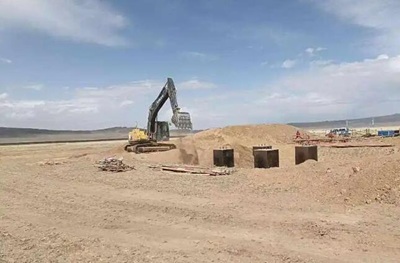

风电(二标)一区需新建95个铁塔基础。自7月13日正式开工以来,面对高温天气频繁、6级以上大风天数较多、基坑岩层结构复杂等诸多挑战,项目部科学组织、精准施策,通过避开高温及大风时段、采用“见缝碎石”等灵活工艺,全力推进施工进度。截至8月24日20时,已累计开挖55个铁塔基坑;采用流水作业方式,高效完成50个基坑的角钢包边、钢筋及预埋件绑扎固定,48个基坑的混凝土浇筑与土方回填。
目前,项目已累计开挖土石方超过6500立方米,完成角钢包边、钢筋及预埋件绑扎220余吨,混凝土浇筑1000余立方米,土方回填近5000立方米,余土外运1700余立方米,为后续组塔架线及全容量并网奠定坚实基础。
项目技术负责人介绍,项目所处地区冬季严寒漫长,其余三季风速较快,几乎每天有风,全年有效施工期短。为保障施工质量与效率,项目采用低温混凝土施工技术,通过优化配合比、引入温控设备及分层浇筑工艺,有效应对极端环境挑战。同时,管理人员深入现场,保证每天至少一人巡查,提前规避潜在风险,保障施工安全。
项目负责人表示,随着铁塔基础的陆续交付,项目将转入铁塔组立及导线架设阶段,全体参建人员将持续以高标准、高质量推进工程建设,力争早日实现全容量并网目标,为吉木乃当地绿色能源发展注入新动能。
