[网站公告] [设置首页] []

汉堡风能展

首 页

找产品

找企业

资讯中心

采购中心

项目招标

风能技术

专访报道

展会会议

人才招聘

风能书屋

百科资料

欢迎关键词竞价推广,热门搜索: nordex  叶片  株洲  基础环    请选好搜索类型!
当前位置:首页 » 资讯 » 资讯中心 » 综合其它 » 正文
三峡广东阳江青洲五期海上风电钢管桩项目顺利发货
2025-03-28 来源:四局装备

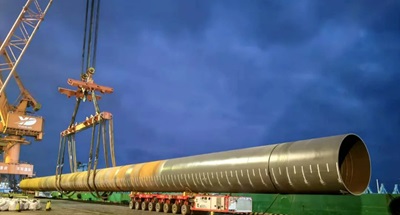

3月27日,随着运输船“豪申99”缓缓驶离阳江港码头,由阳江公司承制的三峡青洲五期海上风电钢管桩项目顺利完成发货,标志着阳江公司在新能源装备制造领域再创佳绩。

该项目位于广东省阳江市阳西县沙扒镇以南海域,项目规划装机容量为1000兆瓦,场址涉海面积约165平方千米,场址水深范围46.5米~52.5米,场址中心离岸距离约77千米。

面对工期紧、任务重、多项目并行的复杂局面,阳江公司统筹协调、科学部署,采取多项措施保障项目顺利推进,一是根据人员和设备配置以及物料供应情况,制定了详尽的生产专项计划;二是工程管理部门召集相关部门及车间各工序人员开展技术交底,针对生产过程中可能遇到的问题和难点,制定了相应的解决策略;三是强化质量控制,严格执行各工序的三检制度,并对关键工序实行四检制度,确保及时发现并纠正问题,始终秉持安全与质量并重的原则,确保安全可控;四是提前与运输单位进行了装船方案和安全稳定沟通,并制定了相应的运输方案,以保障运输过程的安全性。

此次成功交付,不仅展现了阳江公司在大兆瓦海上风电基础装备领域的制造实力,也为后续深远海风电项目建设积累了宝贵经验。未来,阳江公司将持续聚焦技术创新与工艺优化,提升市场竞争力,扩大“四局装备”品牌影响力。
ewindpower.cn版权及免责声明:
①凡粘转自“国际风能网”的文章,转载时请注明来源“国际风能网”;
②部分文章转载其它平台,目的传递更多行业信息,其仅为原作者观点,特别提醒:不作为任何投资参考依据!;
③如有作品内容、版权和其它问题需要同本网及时联系;

看完了,返回首页

同类资讯
• 风电安全再敲警钟!运维工被吊钩带至高空坠落 • 辽宁铁岭一风电机组疑遭雷击倒塌,初步分析为
• 英国浮式风电项目易主,1英镑交易背后有何玄 • 全球最大海底电缆铺设船下水,将为欧洲海上风
• 违规施工酿祸!吴忠风电场吊装事故致3人受伤, • 原大唐集团总经理寇伟一审被判死缓,涉案金额
• 斥资5亿!涵江港海工智造基地开工,剑指东南沿 • 5.5亿风电项目陷罗生门!金冠股份被诉索赔逾4
• 风电巨头“用脚投票”?维斯塔斯CEO放话:征财 • 风电船队再整合!Edda Wind全部SOV/CSOV资产

  图片资讯:
47.9%!国家能源局发布重磅数据,风光装机距“半壁江山”仅一步之遥
47.9%!国家能源局发布重磅数据,风光装机
中广核领衔!云南楚雄1.07GW风电指标落定
中广核领衔!云南楚雄1.07GW风电指标落定
7.67亿!运达股份预中标华电新疆400MW风电项目
7.67亿!运达股份预中标华电新疆400MW风
7.67亿!运达股份预中标华电新疆400MW风电项目
7.67亿!运达股份预中标华电新疆400MW风
重庆酉阳措子坳68.75MW风电项目获核准,总投资3.92亿元
重庆酉阳措子坳68.75MW风电项目获核准,
五强争锋!粤电小草湖250MW风电项目开标,单机要求10MW+
五强争锋!粤电小草湖250MW风电项目开标,
五强争锋!粤电小草湖250MW风电项目开标,单机要求10MW+
五强争锋!粤电小草湖250MW风电项目开标,
广东一口气推36个海上风电项目!2026年重点建设清单出炉
广东一口气推36个海上风电项目!2026年重

推荐文章

点击排行

网站首页 | 会员升级 | 诚聘英才 | 关于我们 | 付款方法 | 联系方式 | 使用帮助 | 网站留言 | 广告服务 | 竞价推广
版权所有 国际风能网 © 2025-2028 | 掌上风电——微信公众号、头条号、百家号、抖音号、视频号
E-mailL:ewindpower@163.com  电话:130-7219-8820、150-5025-4648
