Dominion Energy 完成了弗吉尼亚沿海海上风电场的第一个单桩安装季,报告称它超过了安装目标,而整个项目仍按计划和预算进行,预计仍预计于 2026 年底完工。该公司强调,该项目展示了美国受监管的海上风电项目,同时还采取措施继续建立其海上风能投资组合。
该项目距离弗吉尼亚海滩海岸约 27 英里,于 5 月开始进行海上安装,目标是在第一季至少实现 70 根单桩安装。截至 8 月,它报告说,50 根安装在距离海岸 33 英里的地方,今天他们报道称,在这个季节结束时,总共安装了 78 个单桩基础和 4 个海上变电站基础。
CVOW (Coastal Virginia Offshore Wind farm)是美国在建的最大海上风电项目,将由 176 台涡轮机组成,总容量为 2.6 GW。该公司报告说,该项目现在已经完成了 43%。批准的施工计划要求在冬季和鲸鱼迁徙季节暂停单桩安装。
在接下来的几个月里,该公司将专注于安装第一个海上变电站、继续出口电缆铺设和陆上输电建设,并在单桩顶部放置过渡件,为 2025 年开始的涡轮机安装做准备。第二个安装季节计划于 2025 年 5 月开始。

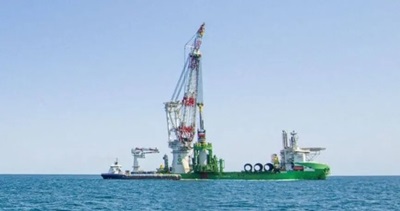

单桩基础正在朴茨茅斯海运码头进行准备,由 EEW SPC 制造。DEME Offshore 及其船舶 Orion 正在进行安装,并于 9 月开始铺缆。西门子歌美飒可再生能源公司将供应涡轮机。
据悉,“Orion”号安装船由启东中远海工建造,船舶长216.5米,宽49米,型深16.8米,设计航速14节,有效甲板载荷25370吨,配备了LNG 双燃料辅发电机及主发电机、DP3 定位系统以及八点系泊系统。
