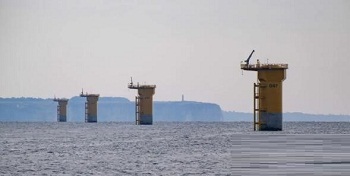

由Boskalis、Saipem和Bouygues Construction组成的联合体负责为500兆瓦的Fécamp海上风电场提供和安装基础,安装于8月1日开始,并于9月17日结束。Bouygues和Saipem负责设计、建造和安装。Boskalis负责进行冲刷保护和安装后的基础压载工作。

目前正在按照既定时间表对重力式基础进行压载作业。
普睿司曼预计将在今年秋天开始安装阵列间电缆,将风电机组产生的电力输送到变电站。71台西门子歌美飒SWT-7.0-154风力涡轮机将从2023年上半年开始吊装,然后逐步投入使用。
Fécamp海上风电项目预计将于2023年底投运,其年发电量相当于77万人的用电量。该项目由法国Eolien Maritime(EMF)联合开发,该公司是法国EDF Renouvelables、EIH S.à.rl(由Enbridge公司和CPP投资公司拥有)和Skyborn Renewables(前身为WPD offshore公司)的合资企业。
