海上巨无霸!国电投粤东粤西海上风电项目91.5万千瓦全容量并网投产
2021-12-02
 11月30日,国家电投集团粤东粤西海上风电首期全容量并网集中投产仪式在湛江徐闻、揭阳前詹举行。继11月26日,湛江徐闻600MW海上风电全容量并网后,11月29日,揭阳神泉315MW风机并网,至此,国家电投清洁能源装机占比突破60%。

两个项目包括5.5兆瓦风电机组37台,6.45兆瓦风电机组94台,7兆瓦风电机组16台,年上网电量约27亿千瓦时,相当于可以满足200万户居民用电,来自东西两翼的海上绿色能源也直接汇入粤港澳大湾区,为大湾区发展提速。据测算,该项目的并网投产,预计每年可节省标煤消耗75万吨,减少二氧化碳排放量约170万吨,标志着绿色低碳战略在广东进一步落地,为中国海上风电在“十四五”期间全速发展、助力碳达峰与碳中和目标的顺利实现提供了强劲动力。


湛江徐闻600MW海上风电项目

亚洲在运单体容量最大,年发电量可满足130万户家庭用电

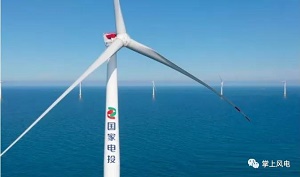

湛江徐闻海上风电场项目场址位于广东省湛江市徐闻县锦和镇以东海域,中心离岸距离约27公里,水深5—26米,共计安装94台6.45兆瓦风电机组、2座220kV海上升压站、1座陆上控制中心。项目分南北区两个标段,装机总容量为60万千瓦。11月26日8时26分,国家电投广东公司湛江徐闻600MW海上风电场项目94台风机全部并网发电,刷新国内海上风电投产项目单体装机容量纪录,成为亚洲在运单体容量最大的海上风电项目。

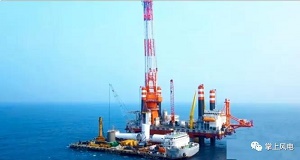

徐闻海上风电项目作为同期项目中一次性开工容量最大、开工时间最晚的项目,遇到了船机、钢材等涨价潮的高峰,时间紧、体量大。在国家电投集团领导下,在省市各方关心支持下,徐闻海上风电建设团队始终坚定信心,坚持目标导向,从加强党的领导、项目管理、关键路径、保障供应、奖励激励、精诚协作等六大方面着手,克服船机资源紧缺、海况恶劣、疫情影响等困难,不断优化施工组织,抢抓施工窗口期,使项目在“抢装潮”下突围而出。

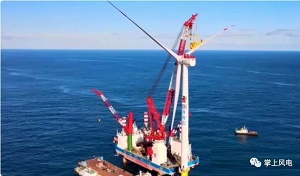

从2021年3月17日首台风机吊装到9月4日,在短短5个半月内,建设团队完成全场94台风机吊装。9月15日实现首台风机并网,11月26日实现全部机组并网发电,比计划工期提前35天。整个工程共有282支叶片、376节塔筒、94个机舱及叶轮,设备共起吊1128次。其间,项目以浮态吊与坐底船相结合的打桩和风机吊装新工法,创造了30天内完成单桩沉桩20根、30天内单作业面累计完成15台6.45MW风机吊装等行业纪录。

项目全容量投产后,已累计提供清洁电能1.15亿千瓦时,年上网量约17.56亿千瓦时,相当于130万户家庭全年的基本用电量。与同等规模的燃煤电厂相比,每年可节省标煤45.16万吨、减少灰渣约3万吨、减排二氧化碳91.24万吨,对于推动广东省海上风电开发、优化广东清洁能源结构、推进粤西地区特别是湛江市的产业升级、加快区域经济和社会发展具有重大意义。


揭阳神泉315MW海上风电项目

拥有亚洲最大的海上风电集控中心,突破多项技术瓶颈

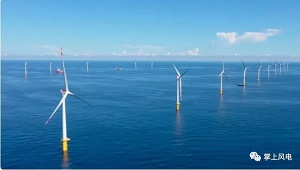

国家电投揭阳神泉海上风电项目位于揭阳市神泉镇南面海域,项目装机总容量为315.5兆瓦,其陆上集控中心是亚洲最大的海上风电集控中心。全容量并网后,预计每年可提供清洁电力10亿千瓦时、节省标煤消耗30万吨、减少二氧化碳排放78万吨、烟尘31吨、硫化物108吨、氮氧化物154吨。


揭阳神泉海上风电场周边的海况复杂,该项目海域水深达40米,50年一遇的最大波高达20米,2年一遇的平均波长达114.3米,最大单桩基础桩长达118.2米,重量达1808吨,本项目的设计和施工难度之高在国内乃至亚洲海上风电场项目建设领域屈指可数。

揭阳神泉海上风电场作为广东省重点建设的海上风电项目,项目设计施工团队迎难而上,成功实现了当年开工、当年投产、当年全容量并网。从2021年3月16日开工至11月22日全部海上施工完成、11月29日全容量并网,创造了单个项目最短施工纪录、最短工期纪录,为今后海上风电建造、装船、运输提供了借鉴。
