近日,越南茶荣2号海上风电项目顺利完成全部风机吊装任务,成为中国电建首个完成吊装的海外海上风电项目。同时也成为本年度越南国别第一个完成吊装的海上风电项目。这是中国制造风机设备及中国电建设计的单桩基础第一次在海外海上风电成功应用。
据了解,越南茶荣2号海上风电项目总装机54MW,“一”字形布置,将安装12台金风4.5MW风机,轮毂高度100m,叶轮直径155m,采用无过渡段单桩基础型式。

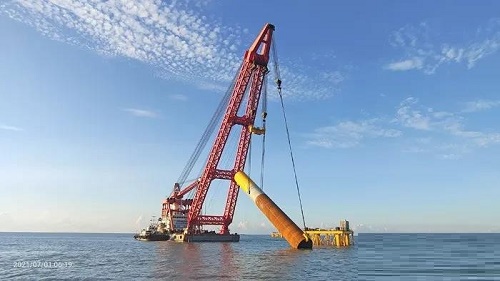

项目于2021年6月3日开始首台单桩基础沉桩施工,并于8月28日完成全部风机吊装,3个月内完成风场主体建设。
截至2021年8月底,中国电建在越南已累计完工近3000MW新能源项目建设,现有1800MW风电项目在建,其中包括950MW海上风电项目。茶荣II号海上风电项目的顺利推进将进一步巩固中国电建在越南新能源市场的龙头地位。
