国内首台深海10MW海上风机吊装完成
2021-08-09 来源:掌上风电
 8月5日,随着最后一支叶片摘钩,“海电运维801”在长乐外海顺利完成了首台10MW海上风电机组吊装,标志着国内首个外海深水区大机型海上风电安装实现从无到有的历史性跨越!

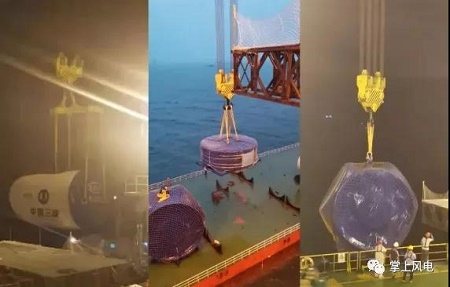

本次吊装的风机为东方电气10MW风电机组,发电机重量达270吨(不含吊具和支架重量),轮毂中心高度达到118米,单只叶片长度90米。此次吊装面临着风场水深45米、入泥深度超22米以及风浪涌大等挑战,风电机组需要采用新设备、新工艺、新技术安装“叶片假肢”自重进行盘车,这无疑增加了施工难度。

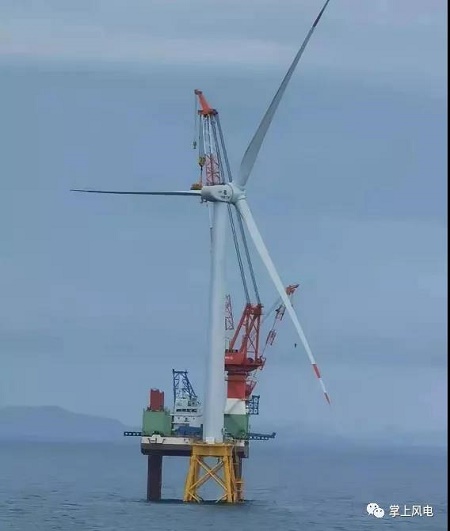

据了解,海电运维于7月28日正式启动吊装任务——这是国内首台深海10MW机型吊装。此次吊装历经近7天时间(不含起风影响3天),8月5日13点02分,“海电运维801”首台10MW机型顺利吊装完成,标志着首台10MW风机正式入驻长乐外海海域!
ewindpower.cn版权及免责声明:
①部分资讯转载其它平台,目的传递更多行业信息;
②如有涉及作品版权或修改问题,请及时联系删除与处理;
③资讯传播旨在促进风电行业发展,不作为任何投资参考依据。

看完了,返回首页

同类资讯:
• 双机同吊!中船科技“沙戈荒”风机挺进河西走 • 毫米级精度扎根南海!申能海南CZ2二期首套吸
• 630亿欧元兜底,法国10GW海风招标进入评审 • 全球最大安装船就位!德国976MW海上大型风电
• 德国首座海上风电场,不拆了! • 国网首个!海上风电直送负荷中心柔直工程获核
• 1.2GW!波兰最大海上风电项目风机全部就位 • 3.6GW只来两家,台湾省海上风电招标遇冷
• 全球最大!16兆瓦漂浮式风机在广东阳江投运 • 又出事!大彰化4号一台SG 14-236机组叶片受损

  图片资讯:
200MW+160MWh储能!承德隆化风电项目启动首批设备招标
200MW+160MWh储能!承德隆化风电项目启动
200MW+160MWh储能!承德隆化风电项目启动首批设备招标
200MW+160MWh储能!承德隆化风电项目启动
30台16.7MW!明阳巴斯夫湛江海风示范项目迎环评关键节点
30台16.7MW!明阳巴斯夫湛江海风示范项目
首批4台“迎风启航”!正安班竹风电项目首批机组正式并网发电
首批4台“迎风启航”!正安班竹风电项目
首批4台“迎风启航”!正安班竹风电项目首批机组正式并网发电
首批4台“迎风启航”!正安班竹风电项目
双机同吊!中船科技“沙戈荒”风机挺进河西走廊
双机同吊!中船科技“沙戈荒”风机挺进河
风电进入“无人区”,远景娄益民:用AI重塑,从卖设备到卖系统
风电进入“无人区”,远景娄益民:用AI重塑
风电进入“无人区”,远景娄益民:用AI重塑,从卖设备到卖系统
风电进入“无人区”,远景娄益民:用AI重塑

推荐文章

点击排行

网站首页 | 会员升级 | 诚聘英才 | 关于我们 | 付款方法 | 联系方式 | 使用帮助 | 网站留言 | 广告服务 | 竞价推广
版权所有 国际风能网 © 2025-2028 | 掌上风电——微信公众号、头条号、百家号、抖音号、视频号
E-mailL:ewindpower@163.com  电话:130-7219-8820、150-5025-4648
