“华西5000”王者归来,再现雄风
2021-07-06 来源:掌上风电
7月5日19时57分,“华西5000”顺利完成重返青洲三项目首个机位44#沉桩作业施工。

经广东华电福新阳江海上风电公司领导与贵州工程、华西海工的密切沟通协商,贵州工程&华西海工联合体积极履行项目施工总承包方责任,于6月20日由粤东地区起锚返回阳江海域,6月23日至7月2日完成试吊试验、生活物资补给、液压锤过驳、送桩器过驳和倒桩等沉桩施工准备等工作,于7月3日7时58分启航前往青洲三项目施工现场。

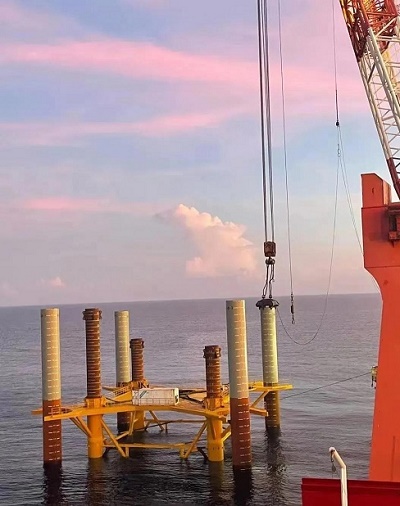

本次沉桩施工采用纯钢结构机械调平水上定位架施工工艺,定位架本体重量为898吨,高度为56.5米,长度和宽度均为30米,4根配套定位桩总量为452吨,长度为85米。自7月3日21时08分船机抛锚进点后,先后完成四根辅助桩沉桩和四根钢管桩沉桩,历时46小时零49分,顺利完成44#机位钢管桩沉桩施工。
ewindpower.cn版权及免责声明:
①部分资讯转载其它平台,目的传递更多行业信息;
②如有涉及作品版权或修改问题,请及时联系删除与处理;
③资讯传播旨在促进风电行业发展,不作为任何投资参考依据。

看完了,返回首页

同类资讯:
• 2GW!国家能源集团最大海上风电项目获核准,年 • 全球首款!16.7MW 四级行星海上风电齿轮箱一
• 国网首个!海上风电直送负荷中心柔直工程获核 • 光伏装机历史性超越煤电!风电6.93亿千瓦,风光
• 500MW风电项目"换主体":吉林能发镇赉项目核 • 离岸65公里!国能射阳百万千瓦海风项目一期首
• 310MW!国能沧州两风电项目同日启动招标 • 60GW!上半年中国风机订单榜出炉,海上变天了
• 75亿元!吉林能发洮南1.5GW风电项目获核准 • 1.2GW!波兰最大海上风电项目风机全部就位

  图片资讯:
中广核吉林8个风电项目同日变更核准!大安“以大代小”单机最高提至10MW
中广核吉林8个风电项目同日变更核准!大
2GW!国家能源集团最大海上风电项目获核准,年发电60亿度
2GW!国家能源集团最大海上风电项目获核
全球首款!16.7MW 四级行星海上风电齿轮箱一次通过型式试验
全球首款!16.7MW 四级行星海上风电齿轮
中国一重挂牌转让!甘肃300MW沙戈荒风电项目,锁定12年机制电量
中国一重挂牌转让!甘肃300MW沙戈荒风电
风电装机破千万千瓦,中国核电前三季度风光发电量
风电装机破千万千瓦,中国核电前三季度风
风电装机破千万千瓦,中国核电前三季度风光发电量"一升一降"
风电装机破千万千瓦,中国核电前三季度风
光伏装机历史性超越煤电!风电6.93亿千瓦,风光占全国总装机48.5%
光伏装机历史性超越煤电!风电6.93亿千瓦
500MW风电项目"换主体":吉林能发镇赉项目核准变更获批
500MW风电项目"换主体":吉林能发镇赉项

推荐文章

点击排行

网站首页 | 会员升级 | 诚聘英才 | 关于我们 | 付款方法 | 联系方式 | 使用帮助 | 网站留言 | 广告服务 | 竞价推广
版权所有 国际风能网 © 2025-2028 | 掌上风电——微信公众号、头条号、百家号、抖音号、视频号
E-mailL:ewindpower@163.com  电话:130-7219-8820、150-5025-4648
