广西新能源风电项目光华铺工区全部风机吊装完成
2025-08-28 来源:奋进的二分局

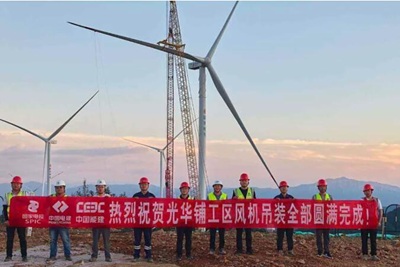

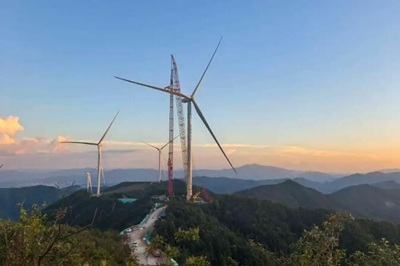

8月25日下午,随着最后一台风机吊装完成,广西新能源风电项目光华铺工区顺利完成全部风机吊装任务,标志着工程进入并网倒计时阶段。


光华铺工区位于桂林市兴安县境内,海拔在252~941米之间,共安装12台风机发电机组,总装机75兆瓦。施工内容主要包括发电场、集电线路、道路交通、升压变电站及其他辅助工程等。

自开工以来,项目全体人员攻坚克难,协同作战,克服了雷暴天气、大件运输以及高空作业等挑战,于5月17日进行首台风机吊装,8月25日完成全部风机吊装,总历时100天。施工过程中,项目部严格执行安全制度,定期排查隐患,强化关键工序技术交底,明确吊装行走路线和安全警戒范围,利用“微型气象站”与雷达车等设施精准研判吊装窗口期,确保各项工作有条不紊、安全可控。


截至目前,项目已完成全部风机基础、风机吊装、升压站土建及电气施工等工作,并将继续保持奋进姿态,聚焦风机调试,全面梳理消缺事项,确保圆满完成全容量并网发电目标。
ewindpower.cn版权及免责声明:
①凡粘转自“国际风能网”的文章,转载时请注明来源“国际风能网”;
②部分文章转载其它平台,目的传递更多行业信息,其仅为原作者观点,特别提醒:不作为任何投资参考依据!;
③如有作品内容、版权和其它问题需要同本网及时联系;

看完了,返回首页

同类资讯
• 广西新能源风电项目光华铺工区全部风机吊装 • 四川巴中通江风电项目首台风机吊装完成
• 内蒙古包头铝业达茂旗120万千瓦新能源项目1 • 国能陕西新能源佳县5万千瓦风电项目首台风
• 西藏华电山南琼结60兆瓦风电项目首台风机吊 • 华润吉水阜田60MW风电项目首台风机基础浇筑
• 华润吉水阜田60MW风电项目首台风机基础浇筑 • 新疆油田阿勒泰吉木乃80万千瓦风光发电项目
• 中建交通西北公司吉林华电德惠市29.6MW风电 • 海西都兰400MW风电项目EPC总承包项目开工

  图片资讯:
广西新能源风电项目光华铺工区全部风机吊装完成
广西新能源风电项目光华铺工区全部风机
广西首个海上风电示范项目上半年交出亮眼成绩单
广西首个海上风电示范项目上半年交出亮
华能北方察右中旗灵改配置新能源项目进入风机批量化安装阶段
华能北方察右中旗灵改配置新能源项目进
新疆吉木乃80万千瓦风光发电项目风电(二标)一区铁塔基础施工进度突破50%
新疆吉木乃80万千瓦风光发电项目风电(二
四川巴中通江风电项目首台风机吊装完成
四川巴中通江风电项目首台风机吊装完成
中国电建老挝孟松600兆瓦山地风电工程总承包项目全容量投入商业运行
中国电建老挝孟松600兆瓦山地风电工程
中国电建老挝孟松600兆瓦山地风电工程总承包项目全容量投入商业运行
中国电建老挝孟松600兆瓦山地风电工程
内蒙古包头铝业达茂旗120万千瓦新能源项目140台风机全部吊装完成
内蒙古包头铝业达茂旗120万千瓦新能源

推荐文章

点击排行

网站首页 | 会员升级 | 诚聘英才 | 关于我们 | 付款方法 | 联系方式 | 使用帮助 | 网站留言 | 广告服务 | 竞价推广
版权所有 国际风能网 © 2023-2026 | 掌上风电——微信公众号、头条号、百家号、抖音号、视频号
E-mailL:ewindpower@163.com  电话:130-7219-8820、150-5025-4648
