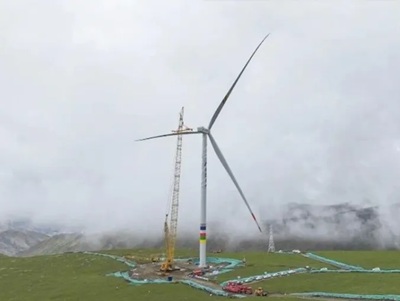

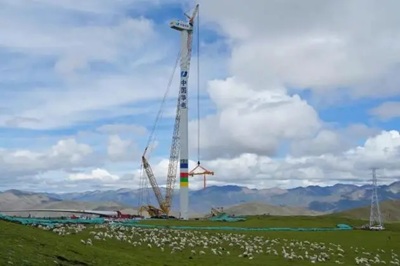

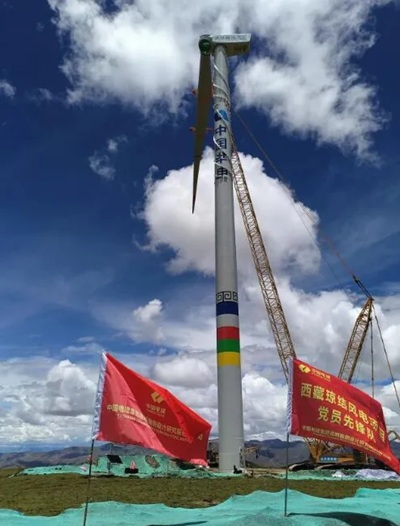

7月27日上午,西藏自治区山南市琼结县的高原之上,随着 12 号机组最后一支叶片精准嵌入轮毂,由中国电建昆明院承建的西藏华电山南琼结 60 兆瓦风电项目首台风机吊装任务顺利完成。这一时刻,不仅标志着世界在建海拔最高风电场建设取得突破性进展,更创下了超高海拔风电工程建设的新纪录。

该项目坐落于平均海拔5228米的雪域高原,其中最高风机点位海拔达5370 米,堪称 “云端风场”。项目规划安装11台5兆瓦风机与1台6.25兆瓦风机,计划于2025年10月底正式投产。投产后,每年将生产1.63亿千瓦时清洁电能,可满足12万户居民家庭的年度用电需求;按能源替代计算,相当于每年节约4.55 万吨标准煤,减排二氧化碳12.87万吨,为高原地区的绿色发展注入强劲动力。
在这片 “生命禁区” 般的施工场域,建设团队面临着常人难以想象的挑战:空气中含氧量仅为平原地区的57%,施工人员时刻承受着高原反应的考验;昼夜温差超过20度,极端天气频繁来袭;风力最高可达9级以上,对设备稳定与施工安全构成严峻威胁。更棘手的是,场内道路爬升高度达1670米,大型设备单次运输需耗时3.5小时,运输与安装难度堪称世界级。
面对重重难关,中国电建昆明院项目团队创新采用 “分段吊装、模块化运输、精密协同” 的大型设备组合方案,开创性地在5300米海拔应用单叶片吊装工法。这一技术突破成效显著:相较于传统的叶轮整体吊装方式,节省约66% 的场地空间,将有效作业风速上限提升至10米/秒,显著拉长了高原地区宝贵的施工窗口期,大幅提高了施工适应性与效率。团队的专业能力与创新精神,赢得了项目业主的高度评价。

首台风机吊装的完成,不仅为项目进入设备安装攻坚阶段奠定了坚实基础,更积累了超高海拔、复杂地形条件下风电项目建设的宝贵经验。接下来,项目团队将延续优良作风,全力推进后续工程,确保项目安全优质按期投产。项目的建成,将在带动当地群众就业增收、保护高原生态环境、促进地方经济社会可持续发展等方面发挥重要作用,让清洁能源的 “绿色动脉” 在雪域高原持续涌动。
