该项目总投资2.23亿元,计划安装5台10MW先进风电机组,总装机容量为50MW,并配套新建一座35kV/10kV降压站。项目建成后,预计年平均发电量将达到1.6亿千瓦时,相当于每年可节约标煤5万吨,减少氮氧化物排放量22吨、二氧化硫13.7吨、二氧化碳13.6万吨。项目所发电量全额由白音华自备电厂电厂侧消纳,不占用公网调峰及铝厂侧消纳空间,不仅能有效提升厂用电绿电率,还能缓解地区电力供需情况,改善能源结构,环境效益显著。

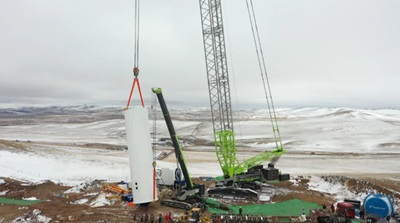

自2024年11月项目正式开工建设以来,该厂克服地形复杂、气候多变等诸多困难,有序推进各项工作。在前期准备阶段,完成了地形图测绘、微观选址、测风塔组立、地质初勘等工作,为项目的顺利实施奠定了坚实基础。此次首台风机塔筒吊装成功,是项目建设的重要里程碑,也为后续风机安装和全容量并网发电积累了宝贵经验。
