中广核五大连池风电项目经理姜长龙介绍说,眼下,项目已完成核准、环评、水保、地灾、压矿等手续,项目部组建完毕,地质勘查初步设计已完成,正在办理土地转征相关手续及征地手续。项目配套产业绿色装配式混凝土预制风塔项目已开工建设。机位点定位和现场施工地质勘查已经完成,正在开展风机塔筒主要设备招标工作,4月份开工,预计年底全部投产。

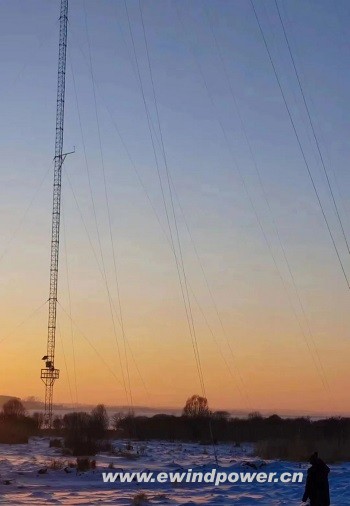

安装测风塔
