三十六团20万千瓦风电项目位于阿尔金山北麓,315国道以南,米兰河以东,距离三十六团团部20公里。
该项目于今年3月动工建设,总投资9.74亿元,场区占地面积约38.3平方公里。设计安装40台风力发电机,预计10月底建成并网发电,届时可为当地提供60个就业岗位。

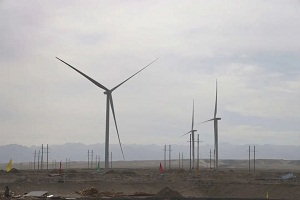

铁门关市中核新能源有限公司20万千瓦风电项目电气工程师刘浩斌说:“目前已经完成风机吊装16台,升压站设备基础建设已完工,计划本月底完成所有区域的设备基础建设,为早日投产达效奠定坚实基础。”
疫情防控期间,三十六团积极主动、靠前服务,对项目建设单位实行闭环式管理,在人员防护、日常消杀、物资供应等方面,给予优先保障,形成了“防控不落空,生产不停工”的良好局面。
据了解,风力发电具有生产清洁环保、能源可再生、建设周期短、见效快等优点。
该项目的建设是铁门关市充分利用丰富的风力资源、大力发展风力发电、促进清洁能源绿色发展的又一个有力举措,标志着铁门关市在落实“双碳”目标,实现绿色低碳发展的征程中又迈出了新的步伐。
