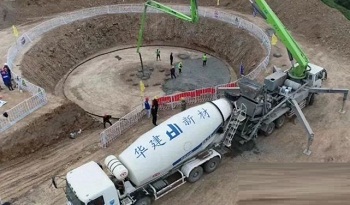

本次浇筑的风机基础是礼县固城风电场110KV升压站工程4号风机基础,风机机型为三一重能WTGS5—4.0MW机型,风机基础直径为21米,基坑深度为4.1米,混泥土垫层已浇筑完成,后续工序按计划有序进行,计划在5月底可完成4台风机基础混泥土浇筑工程,6月底完成6台风力发电机组吊装。
该项目由甘肃礼县宁风风力发电有限公司建设,甘肃省水利水电勘察设计院有限公司设计,中国电建集团贵州工程有限公司施工。项目计划安装25台单机容量为4.0MW风电机组,总装机容量为100MW。新建一座110KV升压站和15MW储能装备,计划总投资6.8亿元。该项目将于2022年6月完成首台风机的塔筒及叶片安装,于2022年9月底完成全容并网发电工作。
首台风机基础垫层浇筑在风电项目施工中具有重要意义,直接影响后续吊装及发电目标,从5月20日首台风机基础顺利完成了垫层浇筑, 下一步,我公司将继续以“保安全、抓质量、控工期、创优质”方针为指导,稳步推进各项工作,确保项目按期顺利完成并网发电任务。
