华润安北第六风电场B区200MW项目第一台主机超预期吊装成功
2021-12-24
 12月20日,上午10时许,

在零下18°C的酒泉市瓜州县戈壁滩上,

随着离地100米风轮的

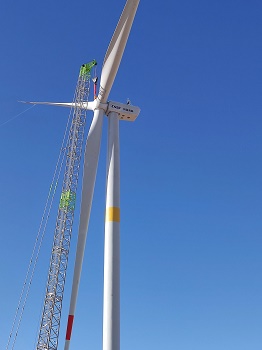

最后一颗螺栓力矩达到规定数值,

华润电力瓜州安北第六风电场B区

200MW项目第一台主机

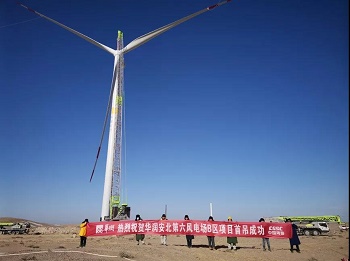

超预期吊装成功。

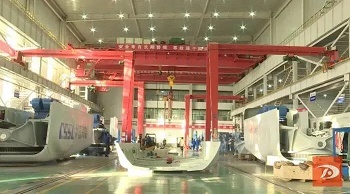

与此同时,距离项目现场200多公里的敦煌市光电产业园区,敦煌海装风电设备有限公司车间里一派热火朝天的景象,车间设备满负荷运转,一台台风电机组正在如火如荼地组装中,装配好的风电机组,将陆续发往华润安北项目现场。

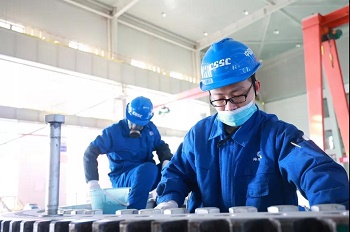

时间拨回到81天前,华润电力瓜州安北第六风电场B区项目主机中标人公示结束,中国海装作为第一中标候选人中标。面对华润业主提出的2021年12月交付和并网的要求,时间余额不足90天。为满足业主需求及时完成交付任务,中国海装第一时间调整生产资源配置,下达华润安北项目生产指令,强化上下联动,统筹协调推进,发动全产业链对本项目进行支持。


10月18日,一场突如其来的疫情散播在陇原大地,打乱了既定的部署,车辆进不来,人员出不去,物资紧缺,生产吃紧,运输受制。对此,酒泉市和敦煌市政府积极协调,保障了海装各项生产物资的及时供给,确保生产持续有序。




政府助力,企业发力。中国海装用81天完成了华润电力首批次主机的交付任务,大大低于同行业120天的交付周期。接下来的几天,项目组将紧锣密鼓地开展华润安北项目的调试工作,抢进度,抢并网。同时,中国海装立足智慧化生产,打造敦煌基地风电机组总成数字化车间,从“酒泉制造”升级为“酒泉智造”。立足于酒泉这片热土,企地融合,共谋发展,以实际行动为实现国家“30·60”双碳目标贡献海装力量。
ewindpower.cn版权及免责声明:
①凡粘转自“国际风能网”的文章,转载时请注明来源“国际风能网”;
②部分文章转载其它平台,目的传递更多行业信息,其仅为原作者观点,特别提醒:不作为任何投资参考依据!;
③如有作品内容、版权和其它问题需要同本网及时联系;

看完了,返回首页

同类资讯
• 玉门油田红柳泉50万千瓦风电首台机组吊装落 • 山东安装新能源230MW风电项目首台基础浇筑
• 华润清河300兆瓦风电场项目一标段风机全部 • 中创联控40万千瓦风电项目一期暨平山湖10万
• 华能洮南如意15万千瓦风电项目首台风机吊装 • 广西宾阳黎塘风电场项目跑出建设“加速度”
• 申能新疆塔城托里标段一350兆瓦风电项目顺 • 全球最大26兆瓦级海上风电机组成功吊装
• 广西新能源风电项目光华铺工区全部风机吊装 • 四川巴中通江风电项目首台风机吊装完成

  图片资讯:
贵州纳雍县大滥坝二期风电场项目全容量并网发电
贵州纳雍县大滥坝二期风电场项目全容量
哈萨克斯坦单体最大风电项目全容量并网发电
哈萨克斯坦单体最大风电项目全容量并网
哈萨克斯坦单体最大风电项目全容量并网发电
哈萨克斯坦单体最大风电项目全容量并网
山东安装新能源230MW风电项目首台基础浇筑完成
山东安装新能源230MW风电项目首台基础
10亿度!全球浮式风电里程碑达成,极限海况验证新技术商业化时机成熟
10亿度!全球浮式风电里程碑达成,极限海况
欧洲海上风电遭遇“地基危机”!巨头Sif新厂产能爬坡延迟,2025年利润预期腰斩,供应链压力蔓延
欧洲海上风电遭遇“地基危机”!巨头Sif
1-7月可再生能源装机破21亿千瓦,风电光伏发电量占比近25%,深远海风电与光热发电迎新机遇
1-7月可再生能源装机破21亿千瓦,风电光
北海风电遭遇重大变局!中海油取消Buzzard平台电气化,25亿英镑Green Volt项目何去何从?
北海风电遭遇重大变局!中海油取消Buzzar

推荐文章

点击排行

网站首页 | 会员升级 | 诚聘英才 | 关于我们 | 付款方法 | 联系方式 | 使用帮助 | 网站留言 | 广告服务 | 竞价推广
版权所有 国际风能网 © 2023-2026 | 掌上风电——微信公众号、头条号、百家号、抖音号、视频号
E-mailL:ewindpower@163.com  电话:130-7219-8820、150-5025-4648
