据悉,华能重庆巫山红椿风电场项目位于重庆巫山邓家乡,工程建设总装机规模50兆瓦,安装15台单机容量3兆瓦的风电机组和两台单机容量2.5兆瓦的风电机组,配套建设110千伏升压站、集电线路等工程,总投资36120万元,年发电量约9848.76万千瓦时。
巫山红椿风电场110千伏送出工程作为红椿风电项目的电力配套工程,主要满足巫山红椿风电项目的并网需求,线路起于红椿风电场升压站,止于110千伏抱龙变电站,新建铁塔58基,110千伏线路21.3公里,扩建110千伏间隔一个,总投资3219万元。
该工程于2021年6月开工,建设线路近21.3公里,途径巫山邓家、笃坪、抱龙、官渡等4个乡镇,同时施工多段途经高山与峡谷之间,海拔起伏1900米,下跨运行35千伏及10千伏线路30余处,工程时间紧,施工难度大,协调工作困难。国网重庆巫山供电公司突出党建引领,开展与施工单位(送变电公司鼎兴党支部)支部结对,充分发挥广大党员干部先锋模范作用,积极与相关政府部门及单位协同配合,从前期规划、中期管理到后期验收等各个环节全过程管控,在保证施工安全与工程质量的前提下,确保了送出工程顺利投入运行。
该项目是落实国家构建以新能源为主体的新型电力系统工作要求,优化地方能源结构、促进清洁能源消纳、助力“双碳”、推动新型电力系统建设等方面的重要作用。建成投运后,每年可为国家节约标准煤3.4万吨,减少二氧化碳约8.6万吨。

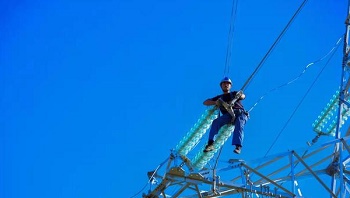

巫山红椿风电场110千伏送出工程施工人员收线作业。
