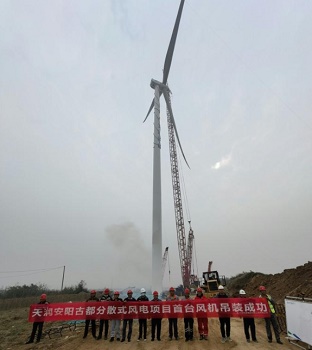

11月6日12时10分,由河南工程公司PC总承包的天润安阳古都项目首台风机顺利吊装就位。
天润安阳古都分散式风电项目由安阳润丰新能源有限公司投资,共安装8台2.8兆瓦和1台2.5兆瓦风力发电机组,配套新建1座10千伏开关站,合计28.5公里。
6月份开工以来,受暴雨、疫情等因素影响,项目整体进度滞后,公司领导倍加重视,多次到现场解决施工难题。复工以来,项目部秉承“一切为了施工,一切为业主服务”的宗旨,克服地质松软、道路冲垮等困难,积极协调,倒排吊装工期,合理组织人员、机械进场,确保吊装作业如期进行。
首台风机的吊装就位,受到业主单位的高度评价。在下一步工作中,项目部将以公司“攻坚60天,决胜开局年”专项活动为契机,全力以赴,攻坚克难,力保每一个目标节点的顺利实现,为业主上交一个完美工程。
