三峡新能源大连庄河海上风电项目220千伏海缆全部完成敷设
2018-10-10 来源:三峡新能源
 近日,三峡新能源大连庄河Ⅲ(300兆瓦)海上风电项目220千伏海缆全部完成敷设。

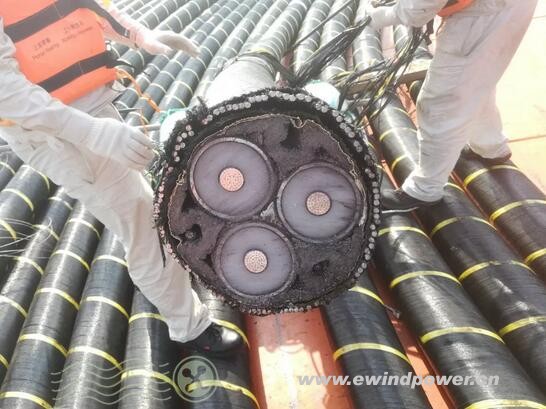

庄河海上风电项目采用双回220千伏3×500平方毫米海缆。其中首根海缆长26.9千米,为目前世界最长单根无接头220千伏交联聚乙烯三芯海缆,具有电压等级高、单根重量大、敷设难度大等特点。
首根220千伏海缆敷设历时9天,于2018年8月4日敷设完成。第二根220千伏海缆长26.2千米历时7天,于2018年9月19日敷设完成。

项目团队利用有限的施工窗口期,单根海缆敷设采取24小时不间断施工方式。确保如期完成海缆敷设工作.

海缆敷设施工前,项目团队精心组织相关单位对海缆敷设环节的安全隐患和外部风险进行充分研判和评估,并制定相关应急预案。

海缆敷设施工过程中,项目团队同监理单位、生产厂家相关人员全程现场旁站监督,采用水下超短基线定位系统(USBL)精确定位海缆路由,确保海缆敷设质量受控。

高度重视施工期间海洋环境保护工作,严格管控施工单位生活和工业垃圾处理,严禁甲板油污直接冲刷入海,最大限度降低施工海域生态环境影响。

下一步项目团队将持续做好220千伏海缆成品保护工作,在完成海上升压站整体吊装后,确保220千伏海缆顺利登陆海上升压站环网柜,为年内实现并网发电目标提供有力保障。

ewindpower.cn版权及免责声明:
①凡粘转自“国际风能网”的文章,转载时请注明来源“国际风能网”;
②部分文章转载其它平台,目的传递更多行业信息,其仅为原作者观点,特别提醒:不作为任何投资参考依据!;
③如有作品内容、版权和其它问题需要同本网及时联系;

看完了,返回首页

同类资讯
• 欧洲海上风电遭遇“地基危机”!巨头Sif新厂 • 北海风电遭遇重大变局!中海油取消Buzzard平
• 天顺海工与欧洲 Gazelle Wind Power 深化浮 • 35亿元!华能400MW海上风光同场项目签约
• 兴蓝风电斩获国际订单 • 国华投资最大海上风电项目实现全容量登记CC
• 华能洮南如意15万千瓦风电项目首台风机吊装 • 赫美集团内蒙古262.5MW风电项目获核准批复
• 陕煤集团长安石门子良60兆瓦风电项目全容量 • 锡盟智汇新能源42MW分散式风电项目首吊圆满

  图片资讯:
贵州纳雍县大滥坝二期风电场项目全容量并网发电
贵州纳雍县大滥坝二期风电场项目全容量
哈萨克斯坦单体最大风电项目全容量并网发电
哈萨克斯坦单体最大风电项目全容量并网
哈萨克斯坦单体最大风电项目全容量并网发电
哈萨克斯坦单体最大风电项目全容量并网
山东安装新能源230MW风电项目首台基础浇筑完成
山东安装新能源230MW风电项目首台基础
10亿度!全球浮式风电里程碑达成,极限海况验证新技术商业化时机成熟
10亿度!全球浮式风电里程碑达成,极限海况
欧洲海上风电遭遇“地基危机”!巨头Sif新厂产能爬坡延迟,2025年利润预期腰斩,供应链压力蔓延
欧洲海上风电遭遇“地基危机”!巨头Sif
1-7月可再生能源装机破21亿千瓦,风电光伏发电量占比近25%,深远海风电与光热发电迎新机遇
1-7月可再生能源装机破21亿千瓦,风电光
北海风电遭遇重大变局!中海油取消Buzzard平台电气化,25亿英镑Green Volt项目何去何从?
北海风电遭遇重大变局!中海油取消Buzzar

推荐文章

点击排行

网站首页 | 会员升级 | 诚聘英才 | 关于我们 | 付款方法 | 联系方式 | 使用帮助 | 网站留言 | 广告服务 | 竞价推广
版权所有 国际风能网 © 2023-2026 | 掌上风电——微信公众号、头条号、百家号、抖音号、视频号
E-mailL:ewindpower@163.com  电话:130-7219-8820、150-5025-4648
