龙源江苏大丰(H7)200兆瓦海上风电项目升压站工程竣工
2019-03-18
 3月12日10时18分,中国能建华东建投江苏电建三公司负责承建的龙源江苏大丰(H7)200兆瓦海上风电项目——220千伏海上升压站电气工程送电一次成功,标志着该项目全面完成施工建设,投入商业运行。

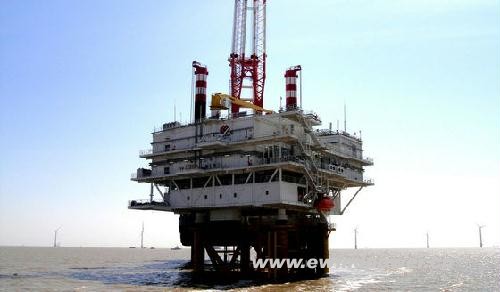

矗立在大海之中的H7项目升压站雄姿

本工程位于江苏省大丰市东部的泥螺垳、麻菜垳和太平沙之间的海域,风电场中心离岸距离43公里,风电场分南北两个场区布置,配套设置一座220千伏海上升压站。江苏电建三公司负责海上升压站电气设备安装及系统试验、调试等专业工作。

自2018年7月开工以来,现场项目部根据海上升压站结构紧凑、多专业交叉作业繁复等特点,强化协调,提前谋划施工方案,积极与升压站本体结构单位加强联络,各专业负责人主动与制造商细化沟通,形成合力。特别是在海上升压站陆上施工阶段,85名施工人员组成多个作业小组,克服“安比”、“云雀”台风袭扰,用89天施工节奏完成出厂前验收检查,比计划提前3天实现装船目标。进入升压站设备联调及试验期间,参建人员面众志成城,努力抢抓施工窗口期,顺利完成了海上升压站上部模块吊装、设备接口安装、送电前调试等承建区域工作量,为项目整体高质高效的完成打下了坚实的基础。

据悉,江苏电建三公司目前已出色完成了江苏沿海7座海上升压站施工任务,为助推当地产业结构调整、促进地方经济发展和海上风电场市场的开发作出了积极的贡献。
ewindpower.cn版权及免责声明:
①凡粘转自“国际风能网”的文章,转载时请注明来源“国际风能网”;
②部分文章转载其它平台,目的传递更多行业信息,其仅为原作者观点,特别提醒:不作为任何投资参考依据!;
③如有作品内容、版权和其它问题需要同本网及时联系;

看完了,返回首页

同类资讯
• 江毅与三一集团董事长向文波举行会谈 • 投资63亿元!福能股份投建656MW海上风电项目
• 嘉泽新能二级控股子公司350MW风电项目获核 • 华能黑龙江分公司富裕200MW风电项目首台风
• 大唐斩获云南昭通50MW风电项目 • 200MW,32台风机!中国一重龙江二期项目完成"零
• 能建海投成功签署阿塞拜疆2GW海上风电投资 • 大唐180MW 风机采购开标,电气风电、三一重能
• 中国电建2025年一季度新签合同额下降,风电业 • 500MW!谷歌在中国这一地区签署的首个海上风

  图片资讯:
美国风电从2.4GW到160GW的跨越与挑战
美国风电从2.4GW到160GW的跨越与挑战
超 59 万千瓦!山西大规模废止风光项目,新能源产业迎来 “大洗牌”
超 59 万千瓦!山西大规模废止风光项目,新
2025能源格局大变局:风电光伏装机首超火电,非化石能源占比突破60%
2025能源格局大变局:风电光伏装机首超火
汉江能源公司“风力发电机叶尖示廓装置”发明专利获得国家授权!
汉江能源公司“风力发电机叶尖示廓装置
“中天39”苍南项目告捷!创海上风电施工新标杆
“中天39”苍南项目告捷!创海上风电施工
华能黑龙江分公司富裕200MW风电项目首台风机吊装工作正式启动
华能黑龙江分公司富裕200MW风电项目首
江毅与三一集团董事长向文波举行会谈
江毅与三一集团董事长向文波举行会谈
美国风电从2.4GW到160GW的跨越与挑战
美国风电从2.4GW到160GW的跨越与挑战

推荐文章

点击排行

网站首页 | 会员升级 | 诚聘英才 | 关于我们 | 付款方法 | 联系方式 | 使用帮助 | 网站留言 | 广告服务 | 竞价推广
版权所有 国际风能网 © 2023-2026 | 掌上风电——微信公众号、头条号、百家号、抖音号、视频号
E-mailL:ewindpower@163.com  电话:130-7219-8820、150-5025-4648
