申能海南CZ2海上风电项目是海南省“十四五”期间第一批通过自然资源部审批的海上风电项目,也是国内第一批以BIM数据为基础、以人工智能为支撑、实现全生命周期智慧管理的海上风电项目。
项目场址位于海南省儋州市北面海域,平均水深20米,中心离岸距离约27公里,场址面积约191平方公里。项目总装机容量120万千瓦,配套建设两座220千伏海上升压站和一座陆上集控中心。

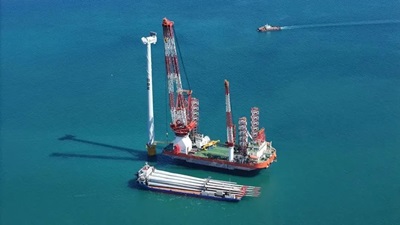

据介绍,项目场址地质淤泥较深,常受台风以及强对流天气等不利因素影响,项目风机安装精确度控制难度大。为此中国铁建港航局项目部提前谋划,锁定性能优越的风电安装船,编制风机安装专项施工方案,组织专家评审,针对每条风电安装船进行插拔腿计算,确保满足现场施工需求。
在风机吊装前夕,项目团队敏锐关注到超强台风“摩羯”即将登陆海南,于是立即启动台风应急预案,配合海事部门组织所有船舶提前进入避风锚地,并成立防台应急小组,召开多次防台工作部署会,对台风中后期工作安排进行规划部署。利用台风来临的避风时间,对整船设备进行保养与维护,确保在恢复施工时不会因为设备问题造成施工时间延误,在台风过境后,项目团队根据实际情况与预定计划,快速恢复施工生产,紧抓有限的施工窗口期,确保船机设备利用率最大化,最终完成了首台风机安装。

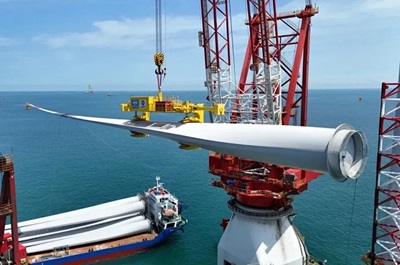

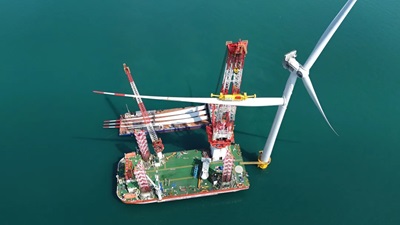

第三支叶片开始对接

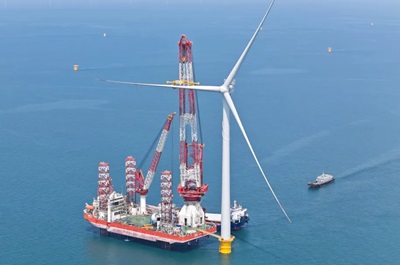

首台风机安装完成
申能海南CZ2海上风电项目全容量投产后每年可为电网提供清洁电能38.2亿千瓦时、节约标煤115万吨,减少排放氮氧化物约1.4万吨、二氧化碳约299万吨,对加速实现国家“十四五”现代能源体系建设规划,服务海南自贸港和“清洁能源岛”建设具有重要意义。

据悉,项目首台风电机组的安装船“精铟03”是精铟海工投资建造的国内首座混合动力风电安装平台,平台总长115.5米,型宽43.8米,型深8.5米,桩腿总长度113.8米,设计最大起重能力1000吨,作业水深70米。配备了DP-1动力定位系统,能够胜任深远海一体化海上风机施工作业需求。“精铟03”风电安装平台于2023年2月正式交付。
